Y2様邸

19週目

クリーニング

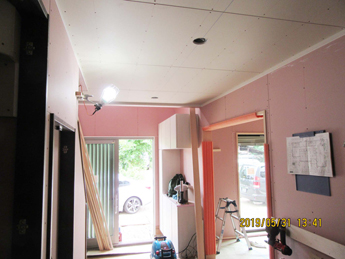

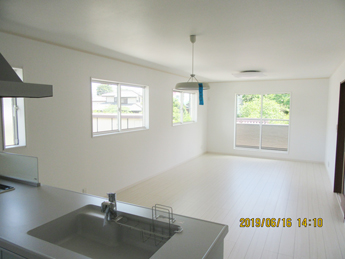

内部クリーニング完了です。2階リビング。

クリーニング
内部クリーニング完了です。和室。

クリーニング
内部クリーニング完了です。

建物完成

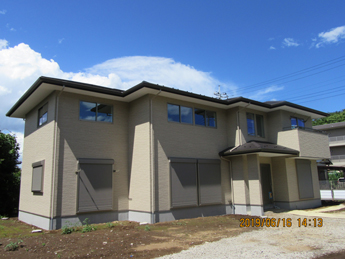

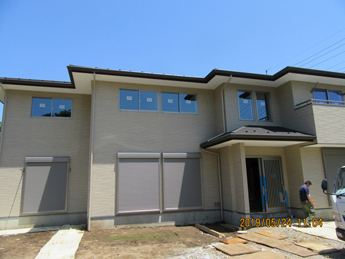

完成外観。

18週目

内装工事

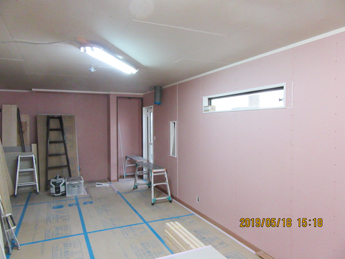

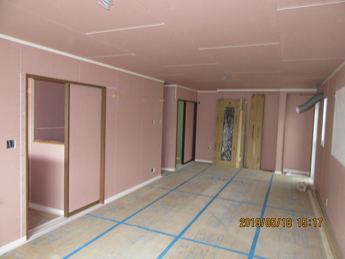

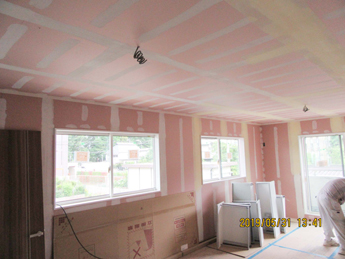

クロス下地パテ処理中です。

木工事

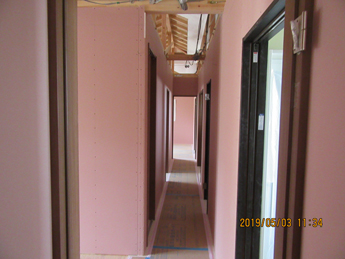

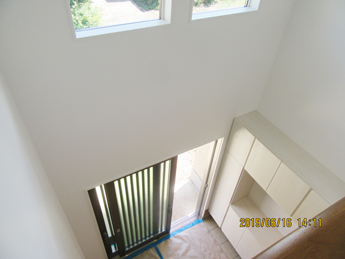

和室造作完了です。

17週目

木工事

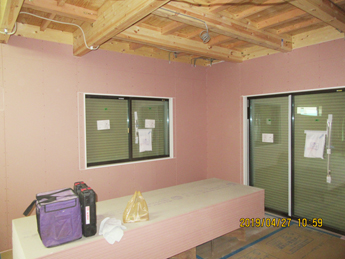

和室造作工事中です。

木工事

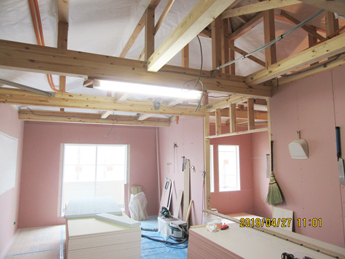

木工事ほぼ完了です。

設備工事

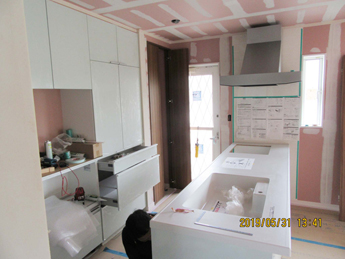

キッチン取り付け中です。

内装工事
クロス下地パテ処理中です。

16週目

雑工事

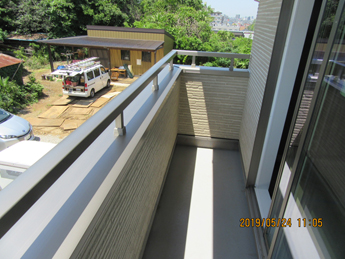

バルコニー手摺が取り付けられました。

仮設工事
外部足場が解体されました。

15週目

塗装・板金工事

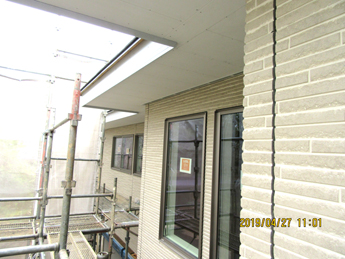

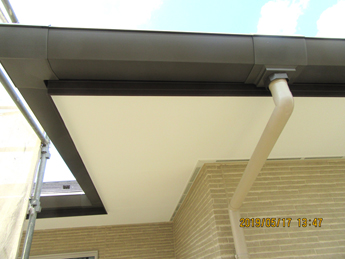

外部塗装、雨樋取り付け完了です。

木工事
2階木工事ほぼ完了です。

木工事

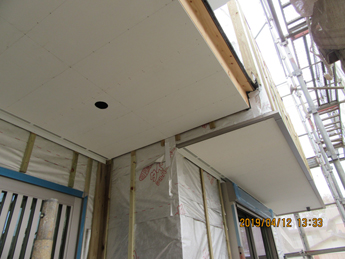

1階天井ボード張りが進んでいます。

14週目

木工事

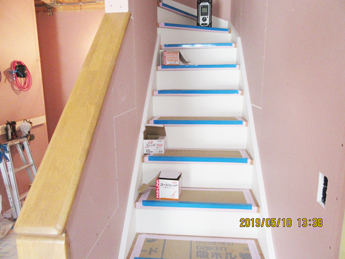

階段が取り付けられました。

13週目

木工事
建具枠が取り付けられました。

木工事

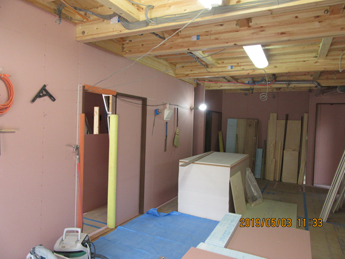

壁ボード張りほぼ完了です。

12週目

木工事
1階壁ボード張り完了です。

木工事
2階壁ボード張りが進んでいます。

外壁工事
サイディング張り完了です。

11週目

設備工事

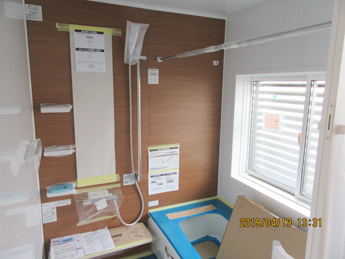

ユニットバスが設置されました。

木工事

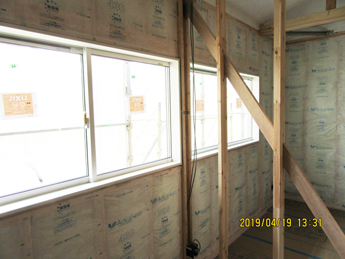

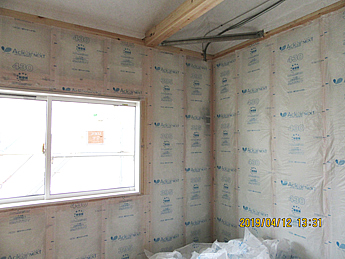

壁断熱材充填、窓枠取り付けが進んでいます。

外壁工事

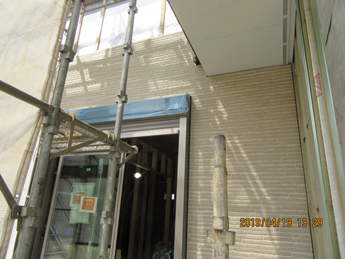

サイディング張りが始まっています。

10週目

木工事

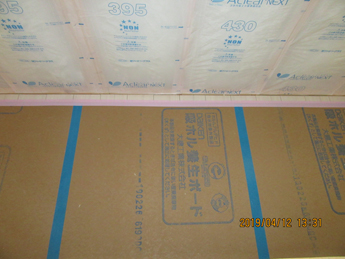

壁断熱材充填中です。

木工事
床フローリングが張られました。

外壁工事

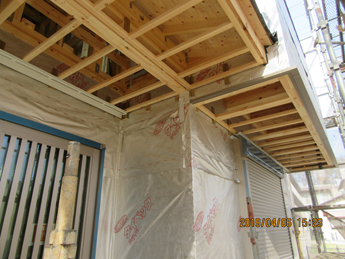

軒天が取り付けられました。

9週目

外壁工事
サッシが取り付けられました。

木工事
外部タイベック張り、軒天下地組み完了です。

電気工事

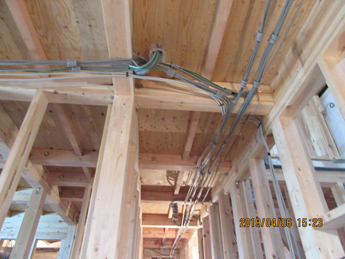

内部電気配線完了です。

8週目

木工事

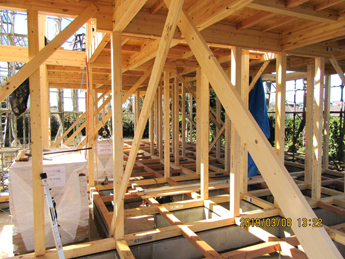

2階構造躯体完了です。

木工事

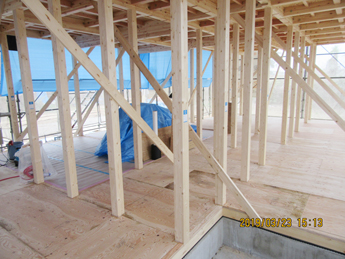

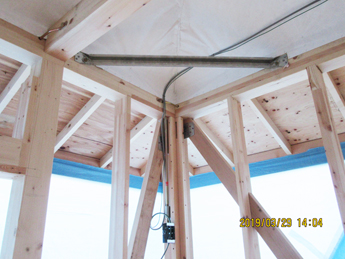

小屋裏にタイベックが張られました。

木工事

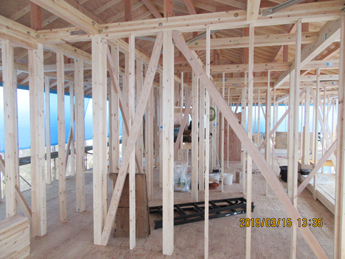

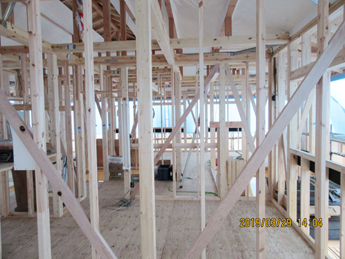

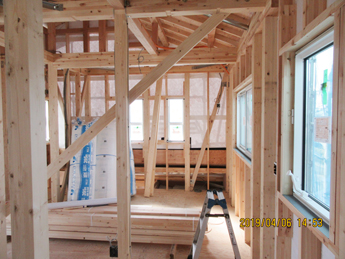

1階構造躯体完了です。

7週目

木工事
小屋裏にタイベックを張っています。

屋根工事

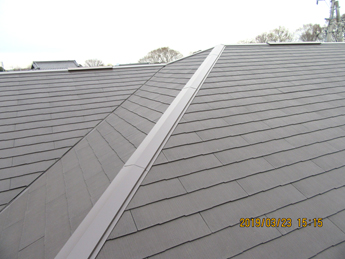

コロニアル葺き完了です。

木工事
1階床下地合板が張られました。

6週目

木工事
2階構造躯体完了です。

木工事

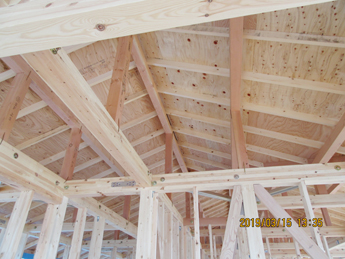

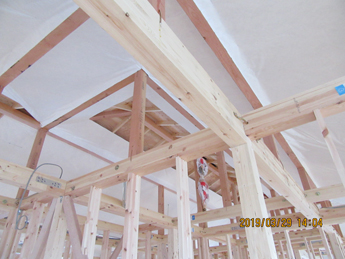

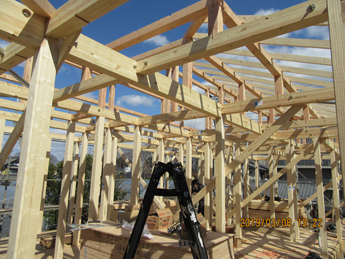

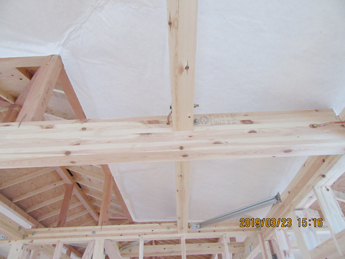

小屋組み完了です。

屋根工事

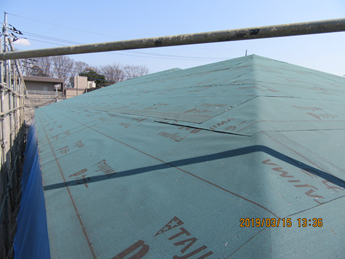

下地ルーフィングが張られました。

5週目

木工事

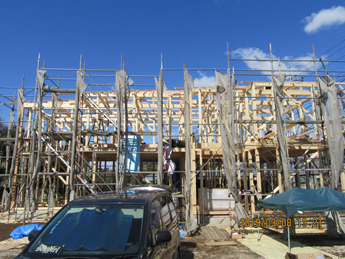

1階建て方完了です。

木工事
上棟完了です。

木工事
上棟完了。全景です。

4週目

木工事

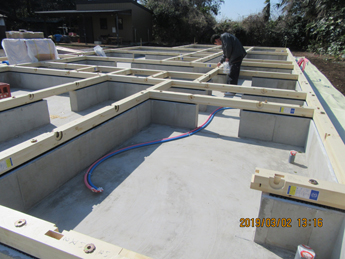

基礎が完成し、土台が敷かれました。

3週目

基礎工事

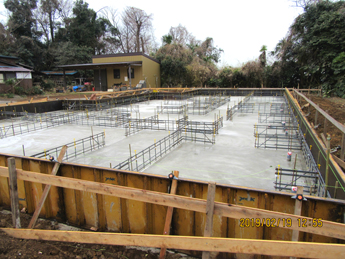

ベースコンクリートが打設されました。

基礎工事
コンクリートが打設され、養生中です。

2週目

基礎工事

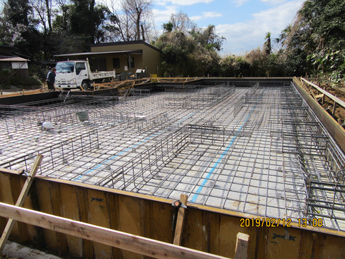

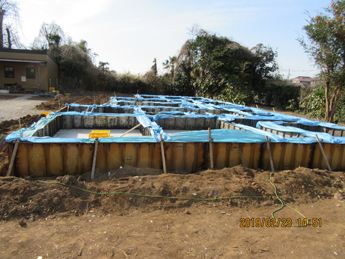

基礎配筋完了です。

1週目

基礎工事

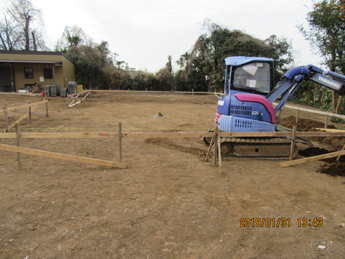

やり方が出されました。
