Y様邸

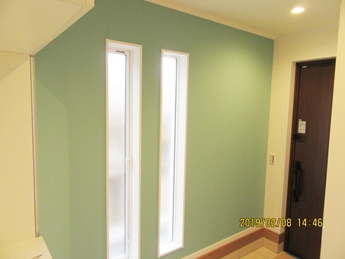

20週目

クリーニング
内部クリーニング完了。小屋裏部屋。

クリーニング

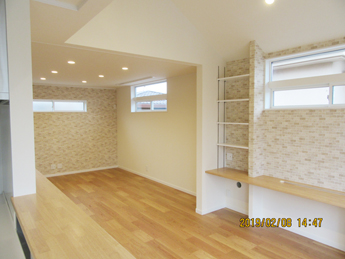

内部クリーニング完了。リビング。

クリーニング
内部クリーニング完了。玄関ホール。

建物完成

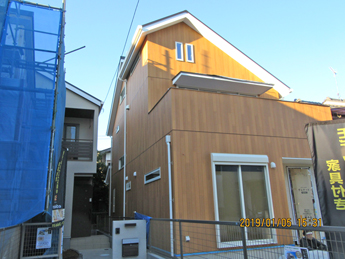

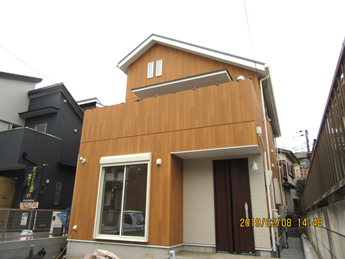

完成外観。

19週目

設備工事

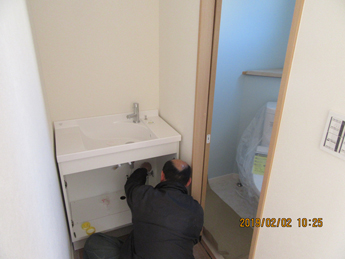

洗面台取り付け中です。

内装工事

クロス貼り完了です。

設備工事

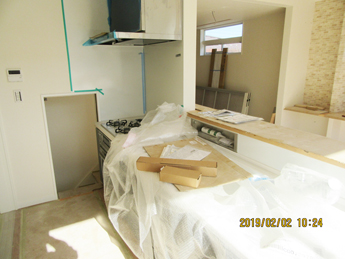

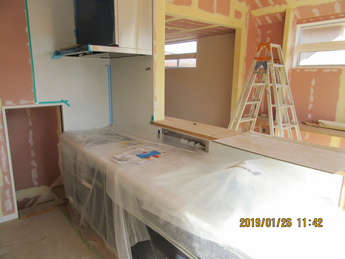

キッチンが取り付けられました。

18週目

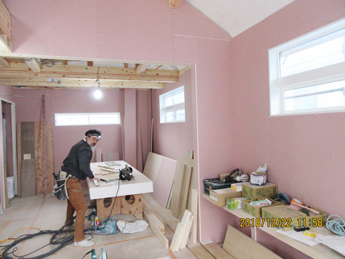

内装工事

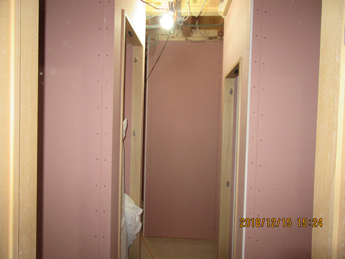

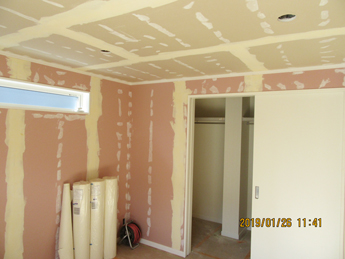

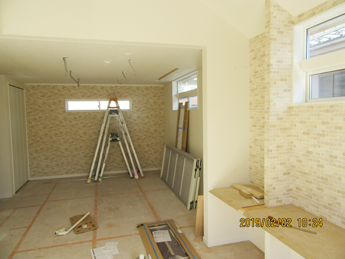

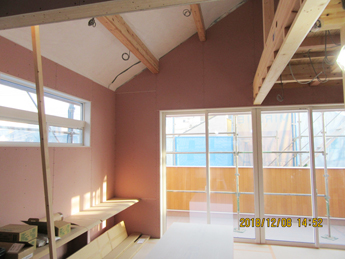

クロス下地パテ処理完了です。

設備工事
キッチンが取り付けられました。

内装工事
クロス貼りが進んでいます。

17週目

木工事

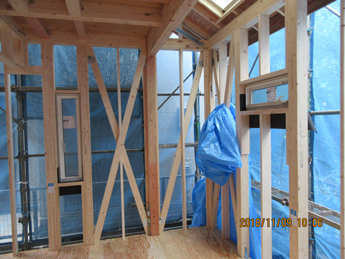

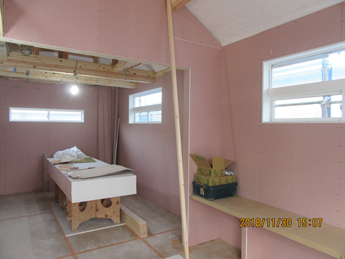

小屋裏部屋木工事完了です。

木工事
1階木工事ほぼ完了です。

16週目

木工事

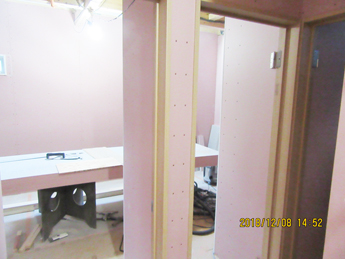

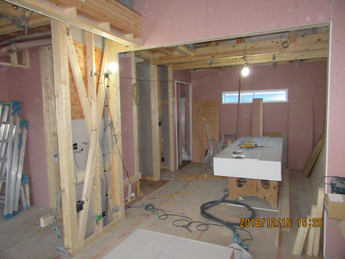

1階壁ボード張り、建具枠取り付け完了です。

木工事

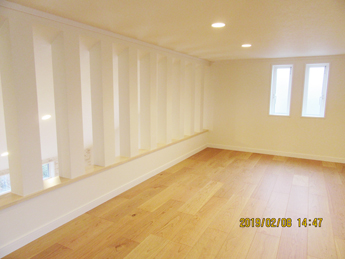

小屋裏部屋のボード張り完了です。

木工事

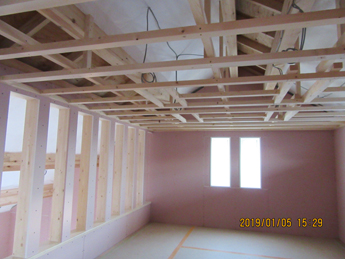

2階木工事完了です。

15週目

仮設工事
外部足場が解体されました。

木工事

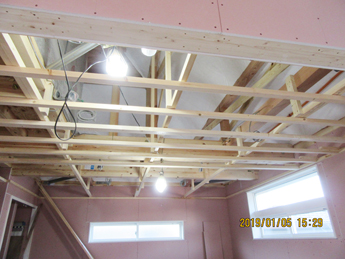

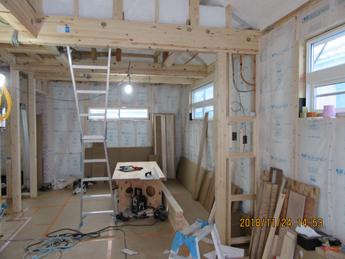

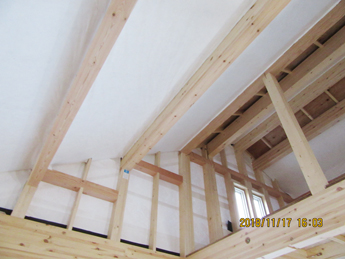

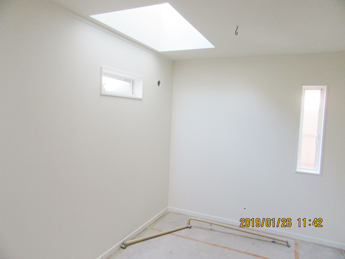

小屋裏部屋の天井下地が組まれました。

木工事
2階天井下地を組んでいます。

14週目

木工事

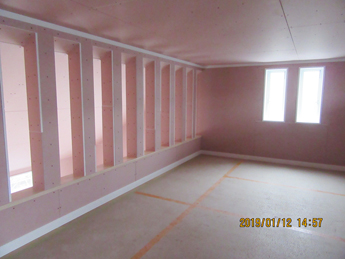

2階壁ボード張りが進んでいます。

塗装、板金工事

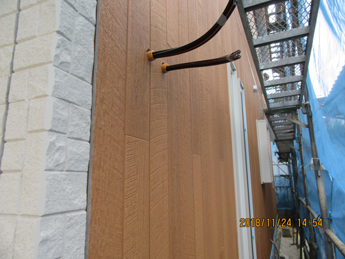

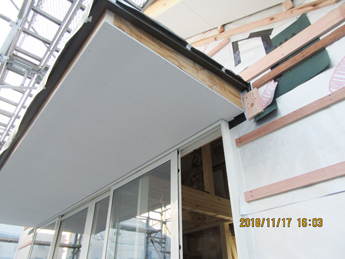

外部塗装、雨樋取り付け完了です。

13週目

外壁工事

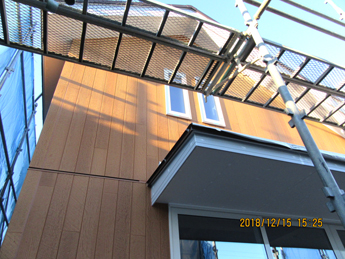

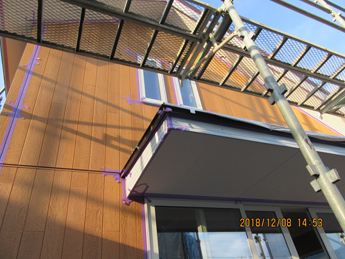

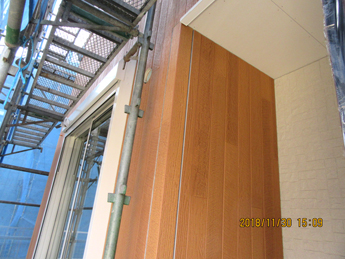

サイディング張り完了です。

木工事
2階壁ボード張りが進んでいます。

木工事

1階壁ボード張り、建具枠取り付け完了です。

木工事

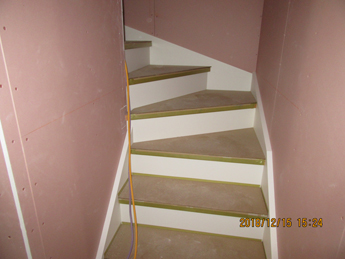

階段が取り付けられました。

12週目

外壁工事
サイディング張りほぼ完了です。

木工事
壁ボード張りが始まっています。

木工事
2階壁ボード張りが進んでいます。

11週目

外壁工事
サイディング張りほぼ完了です。

木工事
壁ボード張りが始まっています。

設備工事

ユニットバス設置完了です。

木工事
窓枠が取り付けられました。

10週目

外壁工事
サイディング張りが始まっています。

木工事
2階壁断熱材充填完了です。

木工事

床フローリングが張られました。

設備工事

ユニットバス設置中です。

9週目

屋根工事

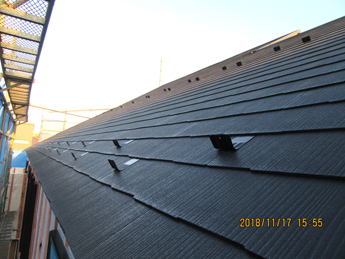

コロニアル葺き完了です。

外壁工事
通気胴縁、軒天取り付け完了です。

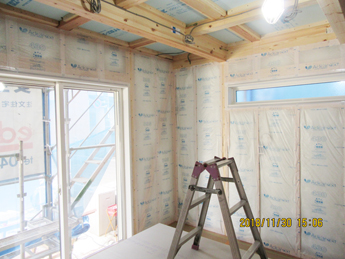

木工事

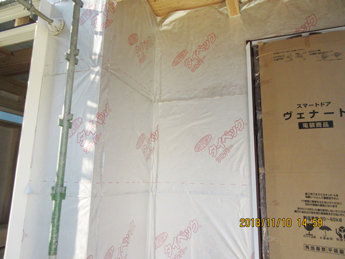

小屋裏にタイベックが張られました。

木工事
壁断熱材充填中です。

8週目

木工事
1階構造躯体完了です。

木工事
サッシが取り付けられました。

外壁工事

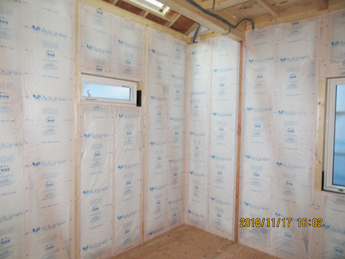

外壁タイベックを張っています。

7週目

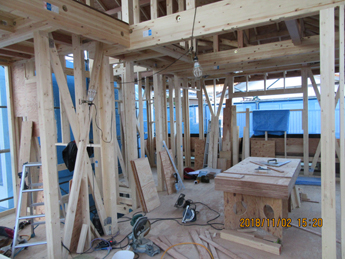

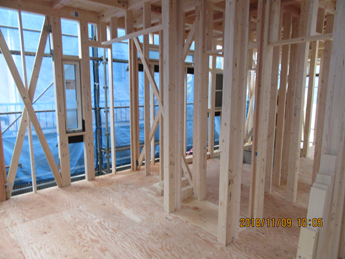

木工事
2階構造躯体完了です。

木工事
2階火打ち金物、筋交金物取り付け完了です。

6週目

木工事

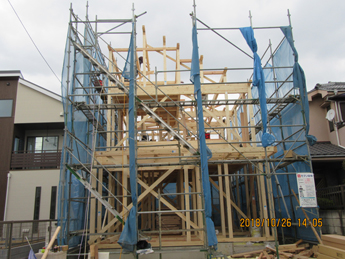

1階建て方完了です。

木工事
上棟完了です。

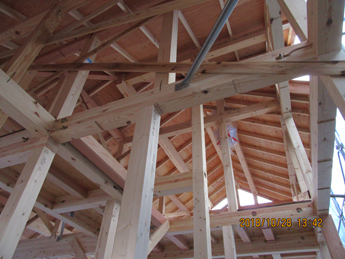

木工事

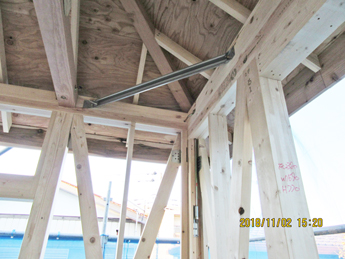

小屋組み完了です。

木工事

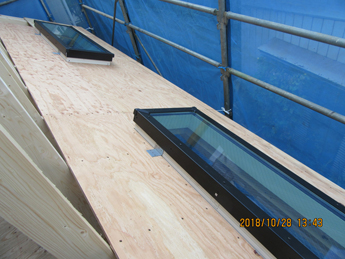

トップライトが取り付けられました。

5週目

基礎工事

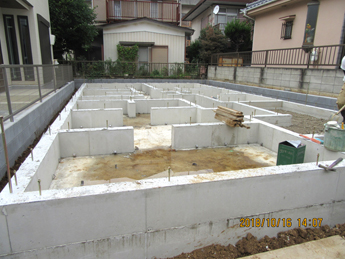

基礎完成です。

4週目

基礎工事
立ち上りコンクリートが打設されました。

3週目

基礎工事
防湿シートが張られ、配筋が進んでいます。

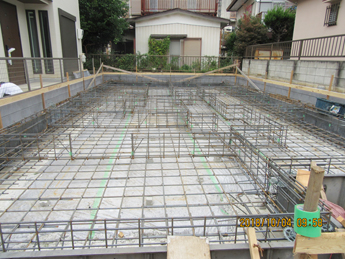

基礎工事

基礎配筋完了です。

基礎工事
ベースコンクリートが打設されました。

基礎工事

型枠が組まれました。

2週目

基礎工事
やり方が出されました。

基礎工事

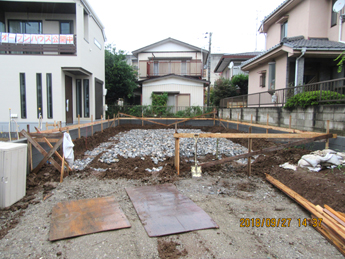

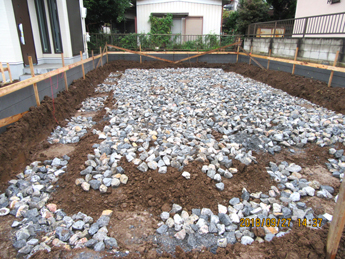

根切り、割栗敷きが進んでいます。

基礎工事

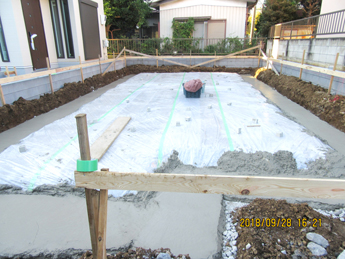

防湿シート敷き、ステコン打設完了です。

1週目

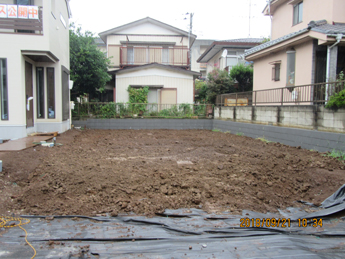

地盤改良工事
地盤改良工事完了です。
