松戸モデルハウス2

19週目

外構工事

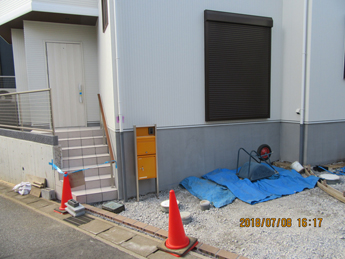

外構工事が進んでいます。

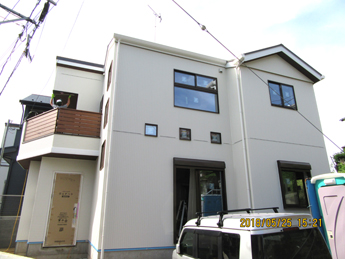

建物完成
完成外観。

18週目

クリーニング

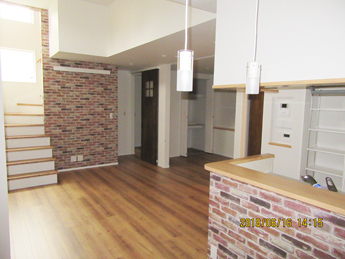

内部クリーニング完了です。リビング。

クリーニング

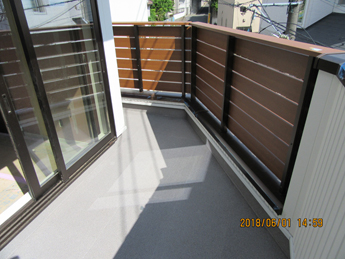

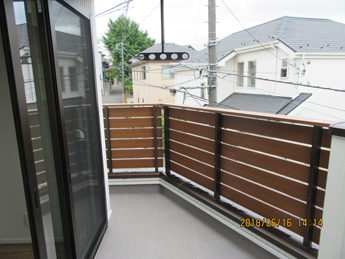

内部クリーニング完了。バルコニー。

クリーニング
内部クリーニング完了。2階洋室。

建物完成
完成外観。

17週目

内装工事

クロス貼り、照明器具取り付け完了です。

設備工事

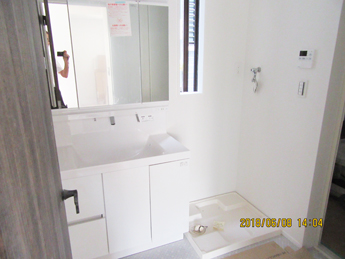

洗面台が取り付けられました。

設備工事

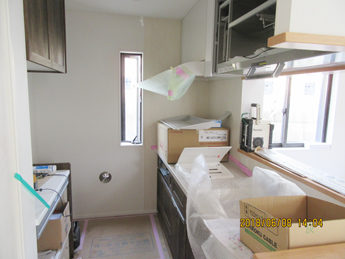

キッチンが取り付けられました。

16週目

内装工事

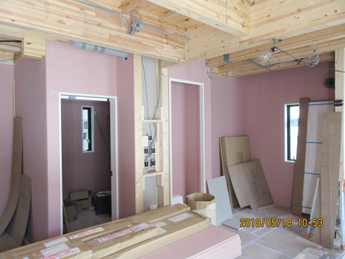

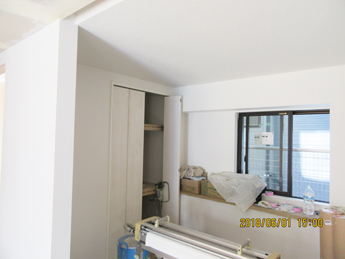

木工事が終わり、クロス下地パテ処理完了です。

雑工事

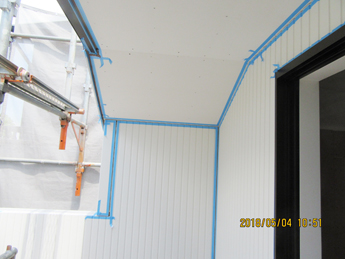

バルコニーの手摺取り付け、床仕上げ完了です。

内装工事

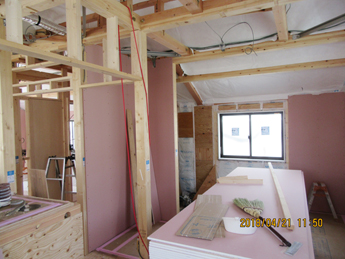

クロス貼りが始まりました。

15週目

木工事

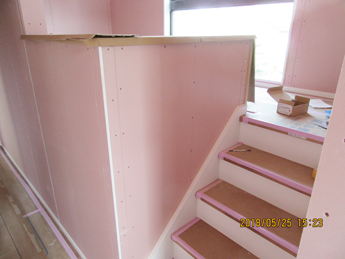

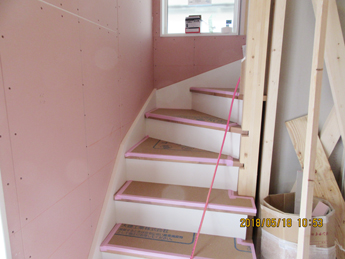

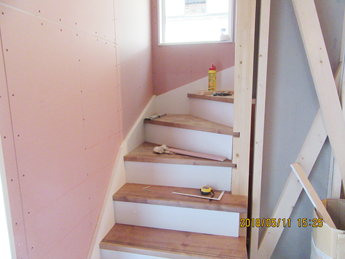

小屋裏部屋への階段が取り付けられました。

木工事
2階木工事完了です。

木工事

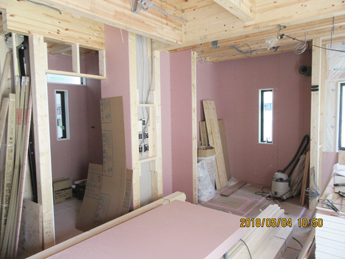

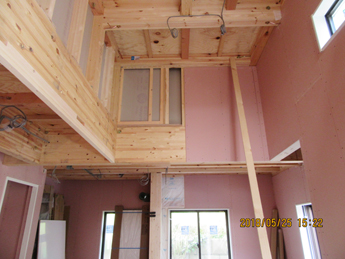

1階吹き抜け部分の壁ボードを張っています。

仮設工事

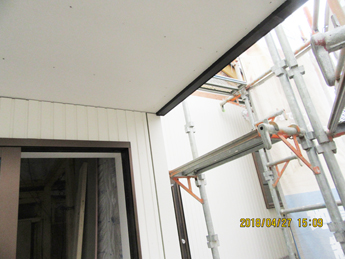

外部足場が解体されました。

14週目

塗装・板金工事

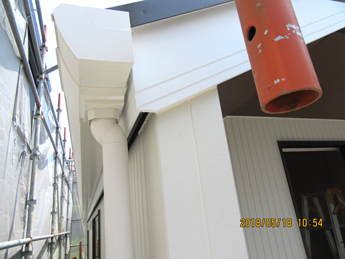

外部塗装、雨樋取り付け完了です。

木工事

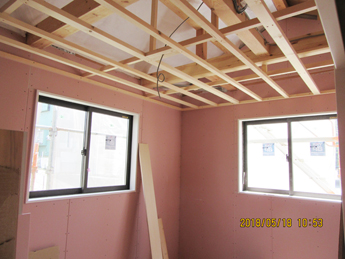

2階壁ボード張り完了、天井下地が組まれました。

木工事
階段取り付け完了です。

木工事
1階壁ボード張り、建具枠取り付けが進んでいます。

13週目

木工事

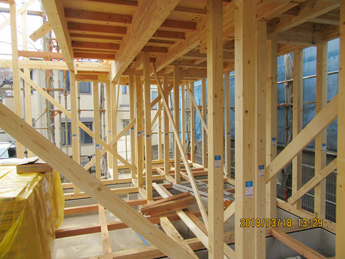

階段取り付け中です。

外壁工事
コーキング完了です。

12週目

木工事
1階壁ボード張りが進んでいます。

外壁工事
コーキング中です。

11週目

木工事
2階壁ボード張りが進んでいます。

外壁工事

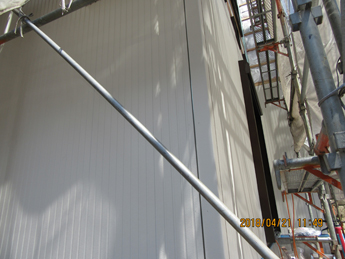

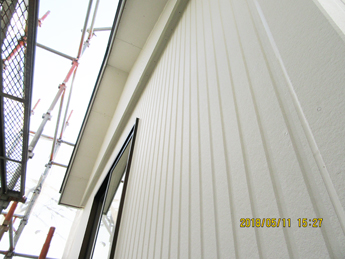

サイディング張りが進んでいます。

10週目

設備工事

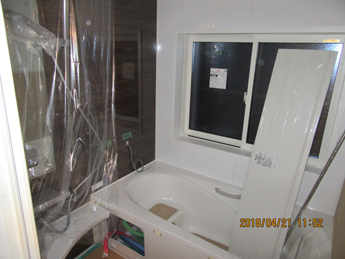

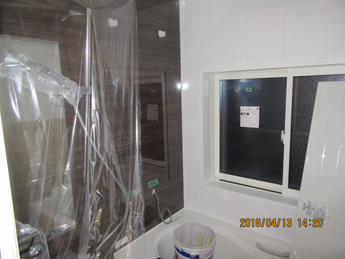

ユニットバス設置完了です。

木工事

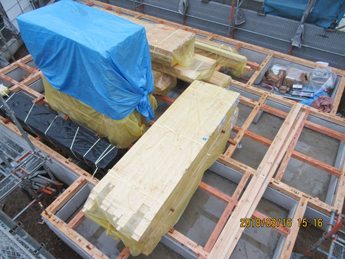

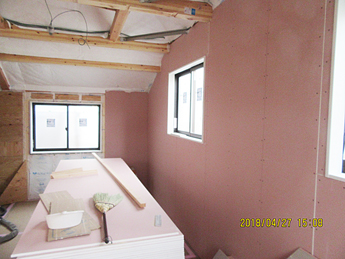

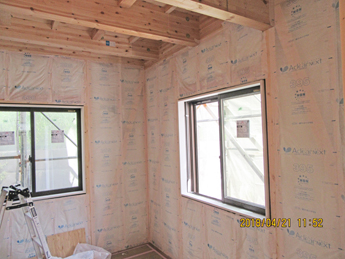

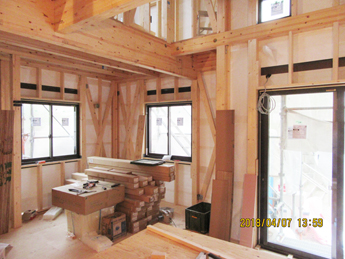

壁断熱材充填、窓枠取り付け完了です。

木工事
壁ボード張りが始まっています。

外壁工事
サイディング張りが始まっています。

9週目

設備工事
ユニットバスが設置されました。

電気工事

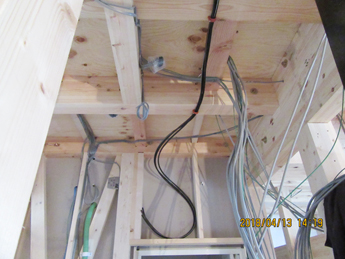

内部電気配線中です。

木工事
床フローリングを張っています。

雑工事

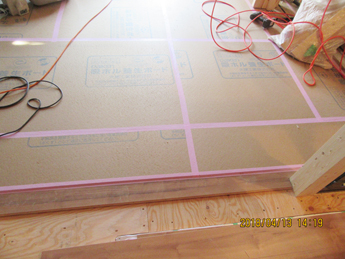

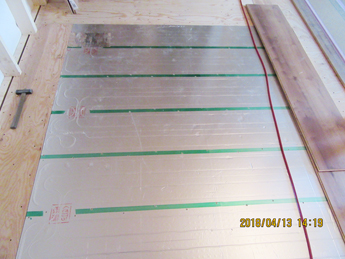

床暖房パネルが設置されました。

8週目

木工事
2階サッシが取り付けられました。

外壁工事

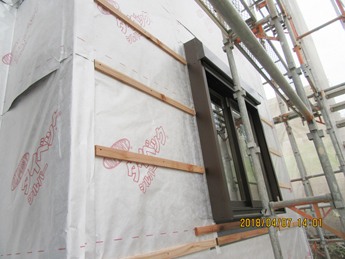

外部タイベックが張られました。

木工事
2階サッシが取り付けられました。

7週目

木工事

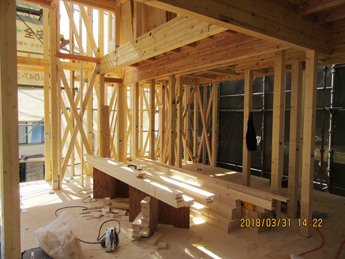

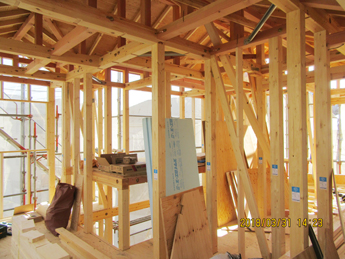

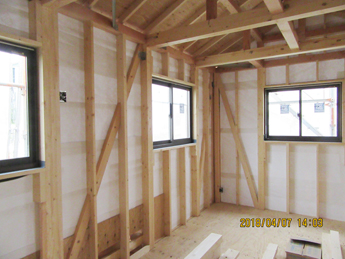

1階構造躯体完了です。

木工事
2階構造躯体完了です。

屋根工事

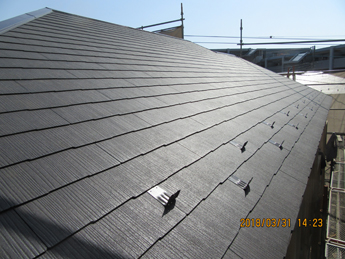

コロニアル葺き完了です。

6週目

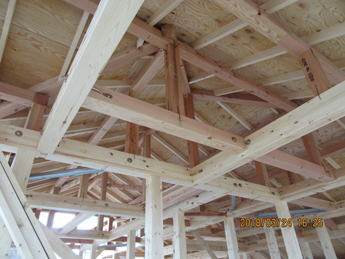

木工事

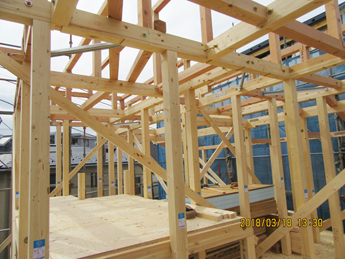

小屋組み完了です。

5週目

木工事
土台が敷かれました。

木工事
上棟中です。

木工事

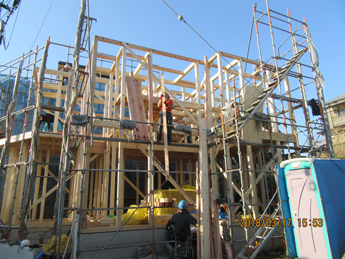

1階建て方完了です。

木工事
上棟完了です。

4週目

基礎工事

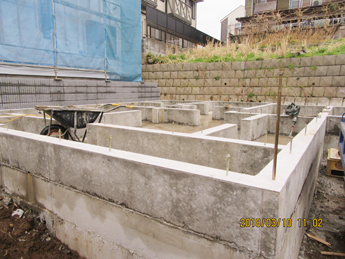

基礎工事完了です。

3週目

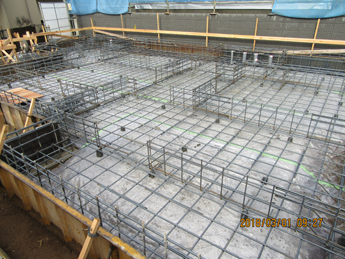

基礎工事

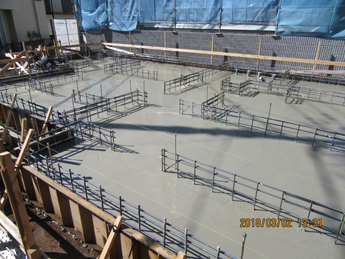

基礎配筋完了です。

基礎工事

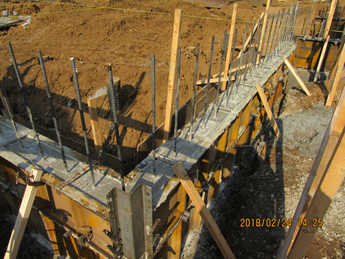

ベースコンクリートが打設されました。

2週目

基礎工事

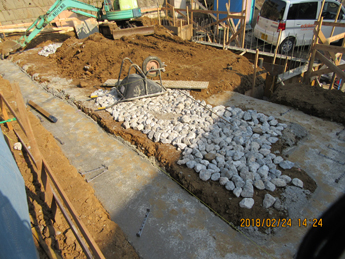

根切り、割栗敷き、ステコン打設が進んでいます。

基礎工事
深基礎の配筋、コンクリート打設完了です。

1週目

基礎工事

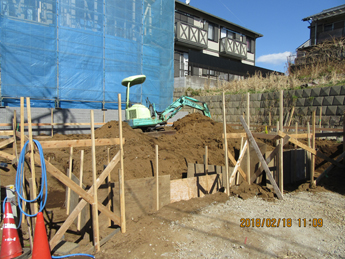

やり方が出されました。

基礎工事
鋼管杭が打たれ、根切りが始まっています。

基礎工事

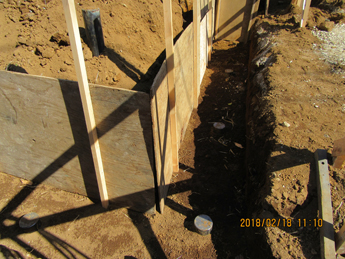

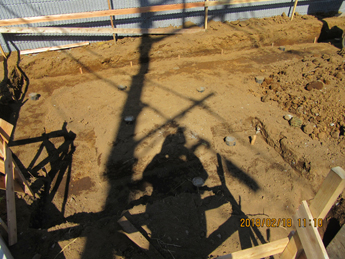

深基礎部分の根切り状態です。
