松戸モデルハウス

19週目

クリーニング

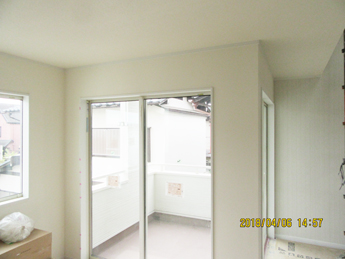

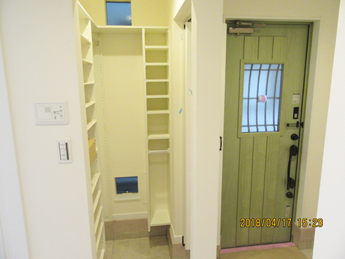

内部クリーニング完了。玄関ホール。

クリーニング
内部クリーニング完了。リビングからキッチン。

クリーニング

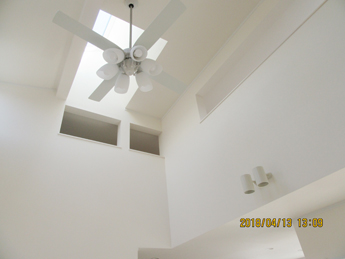

内部クリーニング完了。吹抜け。

建物完成

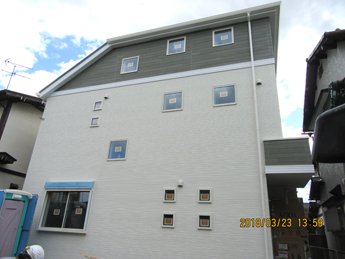

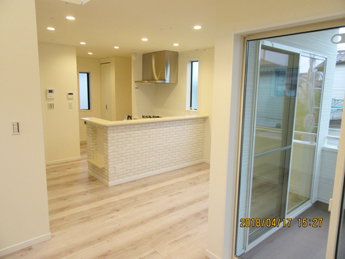

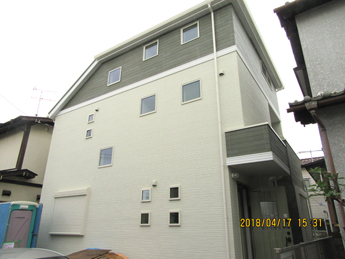

完成外観

18週目

設備工事

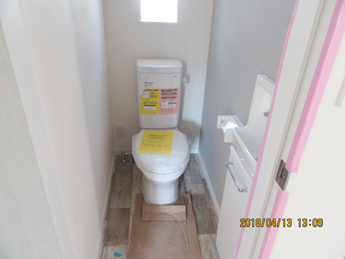

トイレが設置されました。

電気工事

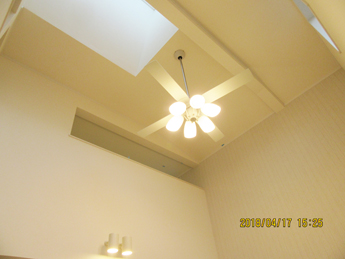

照明器具が取り付けられました。

設備工事

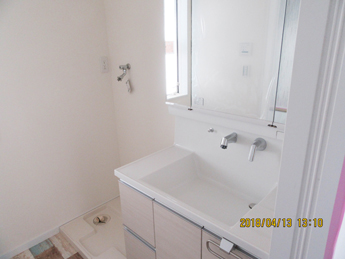

洗面台が取り付けられました。

17週目

内装工事
クロス貼り完了です。

タイル工事

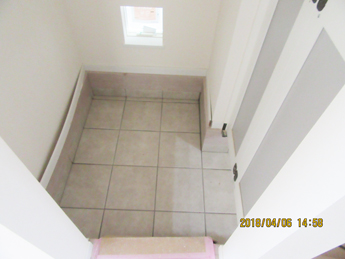

玄関タイルが貼られました。

16週目

内装工事

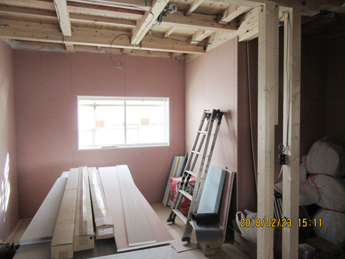

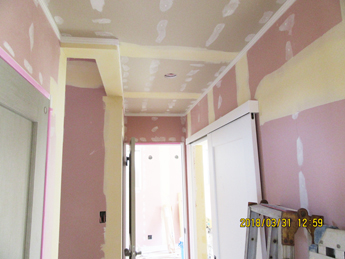

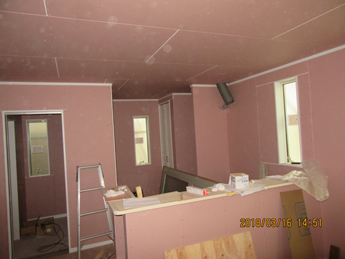

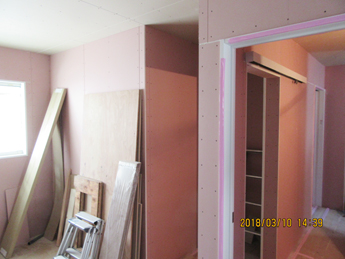

クロス下地パテ処理完了です。

設備工事

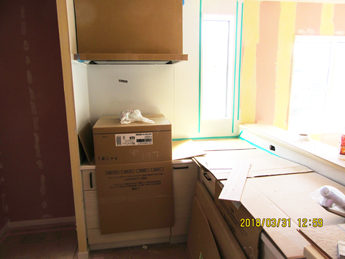

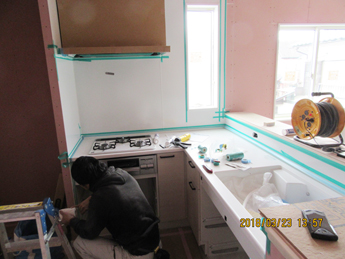

キッチン取り付け完了です。

雑工事

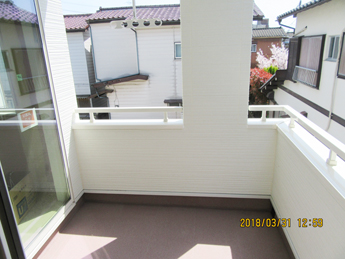

バルコニー手摺、床仕上げ完了です。

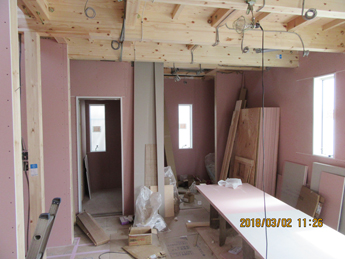

内装工事
クロス貼りが始まっています。

15週目

仮設工事
外部足場が解体されました。

木工事

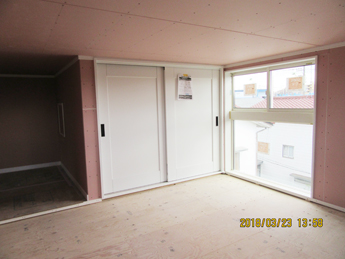

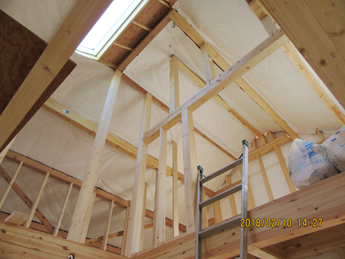

小屋裏部屋の木工事完了です。

設備工事
キッチン取り付け中です。

木工事
2階木工事完了です。

14週目

塗装・板金工事
外部塗装、雨樋取り付け完了です。

木工事
小屋裏のボード張り完了です。

木工事

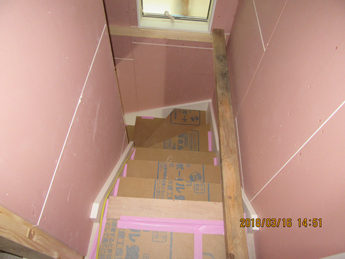

階段が取り付けられました。

木工事
2階木工事ほぼ完了です。

13週目

木工事

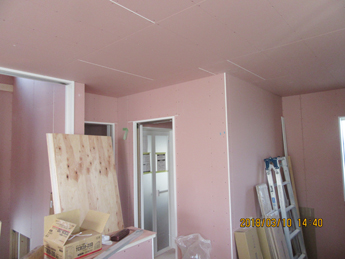

1階壁ボード張り建具枠取り付け完了です。

木工事
2階天井ボード張り完了です。

木工事

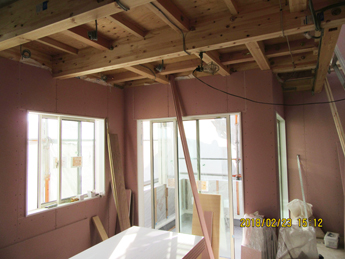

吹抜け部分のボード張り中です。

12週目

木工事
1階壁ボード張りほぼ完了です。

設備工事

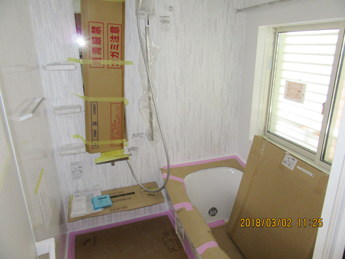

ユニットバスが設置されました。

木工事

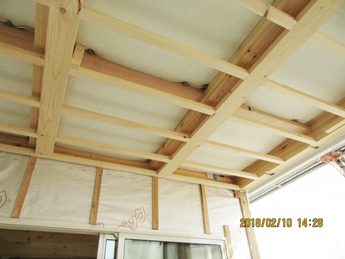

天井下地が組まれました。

外壁工事

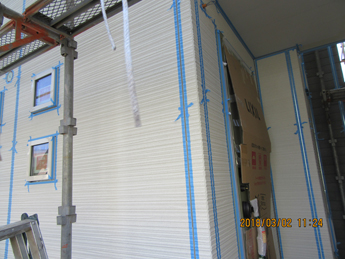

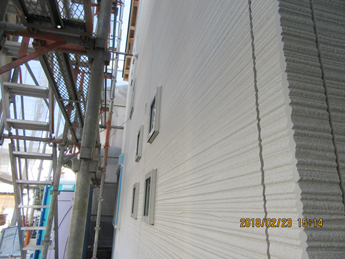

サイディングが張り終わり、コーキング養生中です。

11週目

外壁工事
サイディング張りが始まっています。

木工事
小屋裏部屋の壁ボード張り完了です。

木工事
2階壁ボード張りが進んでいます。

木工事
1階壁ボード張りが進んでいます。

10週目

木工事

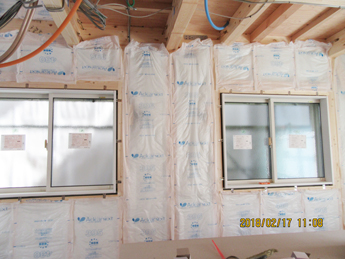

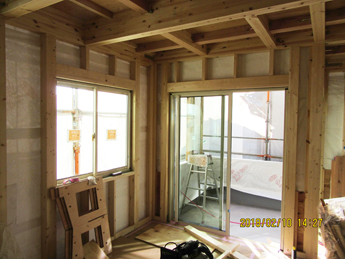

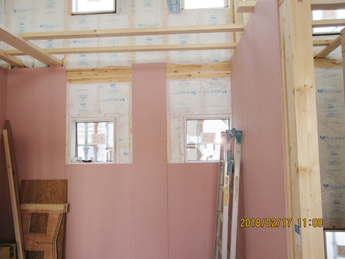

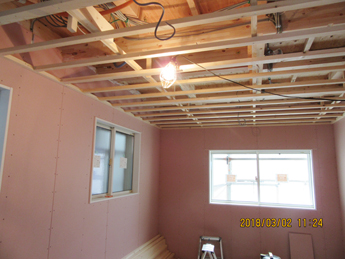

壁断熱材充填、窓枠取り付け完了です。

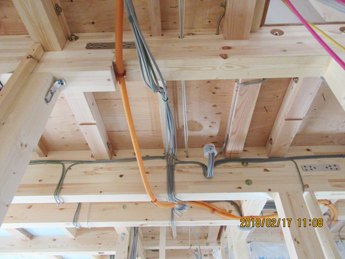

電気工事
内部電気配線完了です。

木工事
壁ボード張りが始まっています。

9週目

雑工事

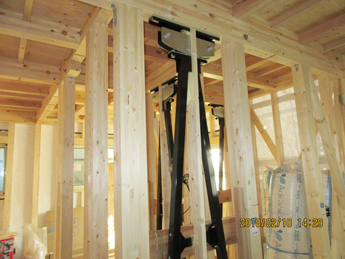

制振装置ミライエが設置されました。

外壁工事
外部タイベック張り、通気胴縁、軒天下地が取り付けられました。

木工事
サッシが取り付けられました。

木工事
小屋裏にタイベックが張られました。

8週目

木工事

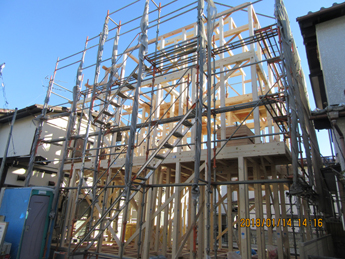

小屋裏部屋の躯体完了です。

防水工事

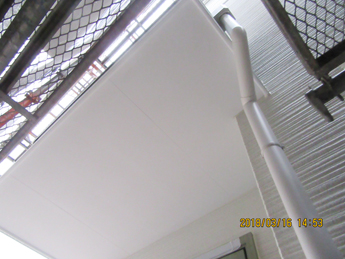

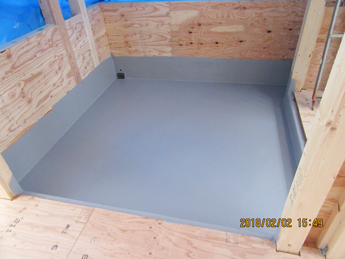

バルコニー防水完了です。

木工事

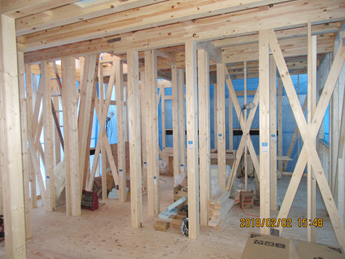

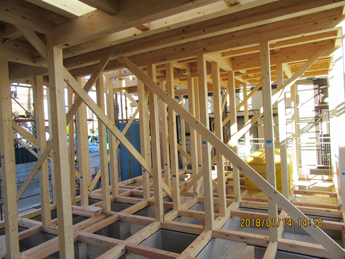

1階構造躯体完了です。

7週目

木工事

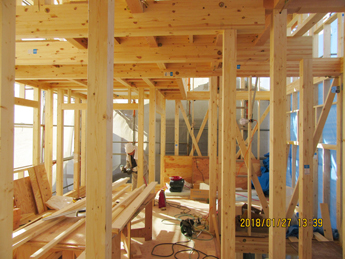

2階構造躯体完了です。

6週目

木工事
小屋組み完了です。

5週目

木工事

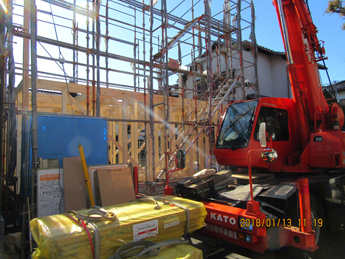

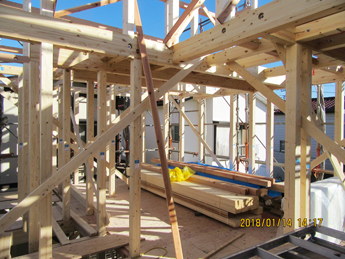

上棟作業が始まっています。

木工事
1階建て方完了です。

木工事
2階建て方完了です。

木工事
上棟しました。

4週目

基礎工事
型枠解体中です。

3週目

基礎工事

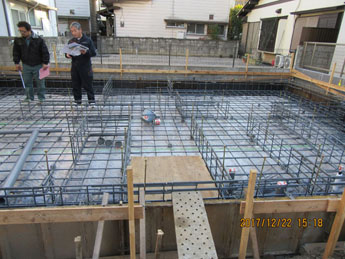

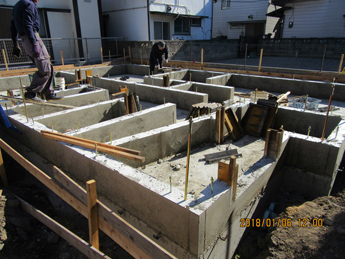

基礎配筋完了です。

2週目

基礎工事

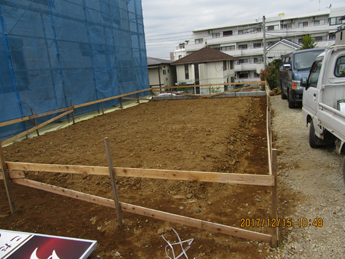

やり方が出されました。

1週目

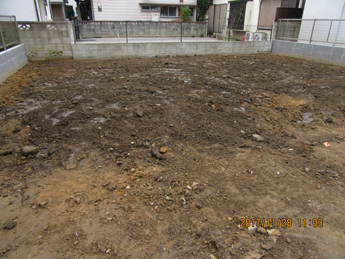

地盤改良工事
地盤改良工事完了です。
