馬橋モデルハウス2

14週目

設備工事

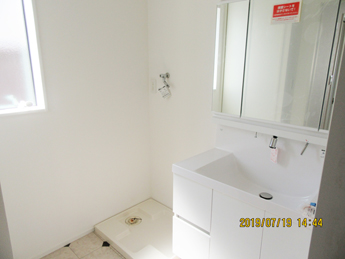

洗面台が取り付けられました。

設備工事

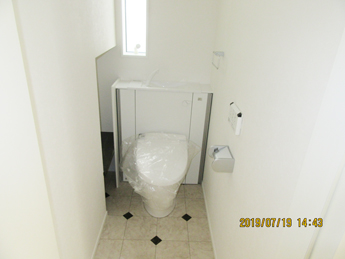

トイレが取り付けられました。

13週目

電気工事

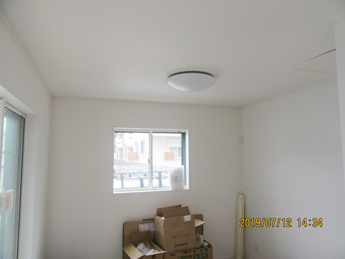

照明器具が取り付けられました。

内装工事

クロス貼り完了です。

雑工事

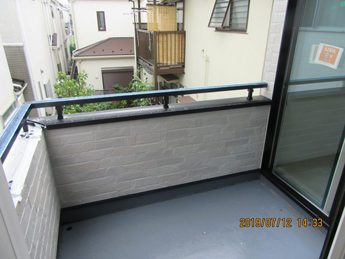

ベルコニーの手摺が取り付けられました。

仮設工事
外部足場が解体されました。

12週目

設備工事

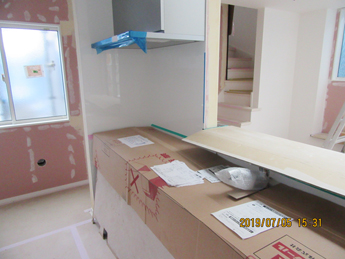

キッチンが取り付けられました。

内装工事

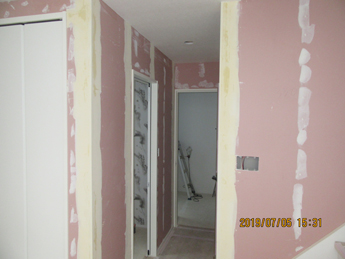

クロス下地パテ処理完了です。

内装工事
クロス貼りが進んでいます。

11週目

木工事

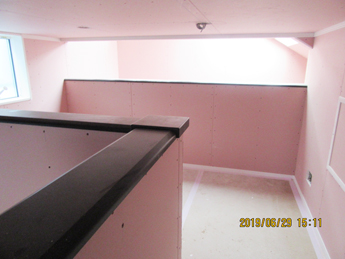

小屋裏部屋の木工事完了です。

木工事

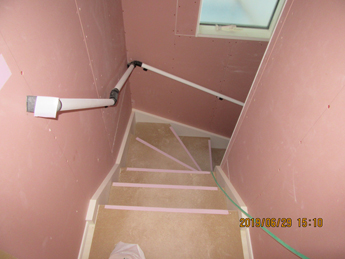

階段取り付け完了です。

木工事
木工事ほぼ完了です。

10週目

外壁工事

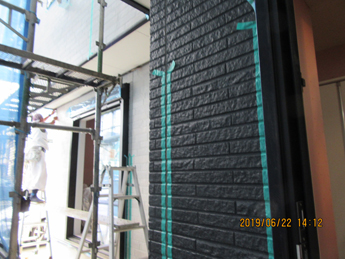

コーキング中です。

木工事
天井ボードが張られました。

9週目

外壁工事
サイディング張りもう少しです。

木工事

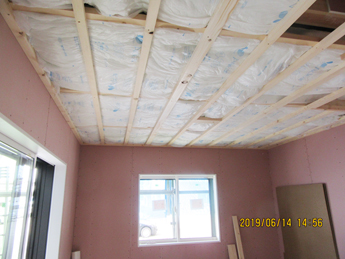

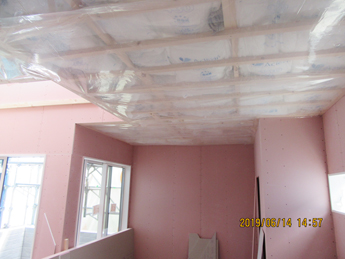

2階天井に断熱材充填、気密シート張り完了です。

木工事

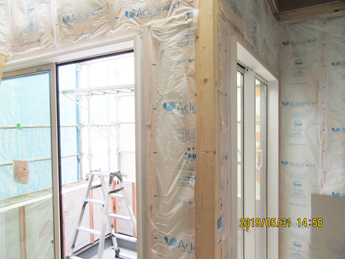

建具枠が取り付けられました。

木工事
1階天井に断熱材が充填されました。

8週目

木工事

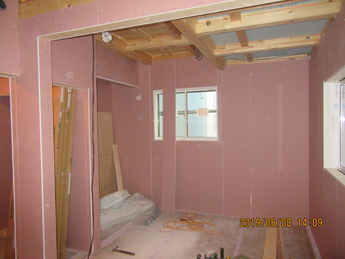

1階壁ボードが張られました。

木工事
2階壁ボード張りが進んでいます。

設備工事

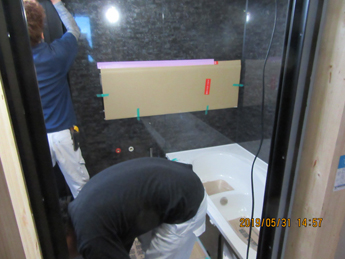

ユニットバス設置工事完了です。

外壁工事
サイディング張りが進んでいます。

7週目

外壁工事

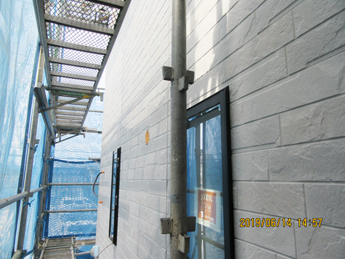

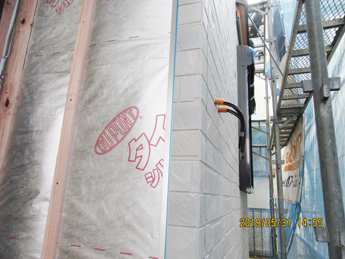

外部タイベックが張られ、サイディング張りが始まっています。

設備工事
ユニットバス設置中です。

木工事

窓枠が取り付けられました。

木工事

1階壁ボード張りが始まっています。

6週目

外壁工事

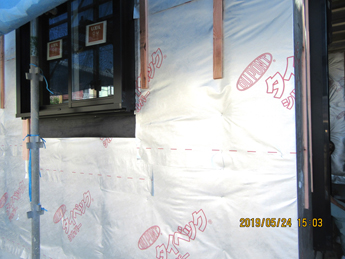

外部タイベックが張られました。

電気工事

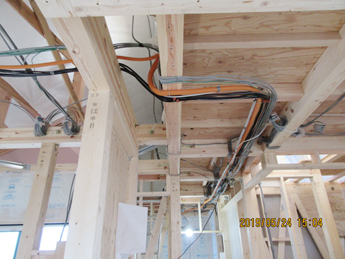

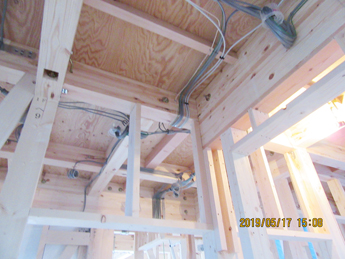

内部電気配線完了です。

雑工事

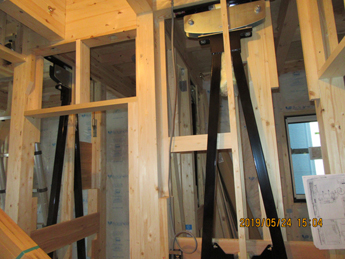

制振装置ミライエが設置されました。

木工事

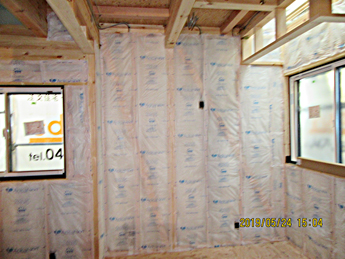

壁に断熱材が充填されました。

5週目

木工事
2階構造躯体完了です。

木工事

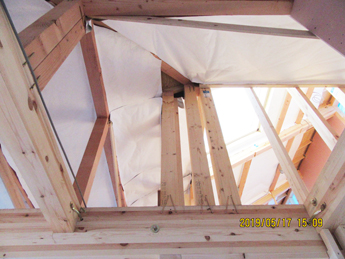

小屋裏にタイベックが張られました。

電気工事
内部電気配線中です。

4週目

屋根工事

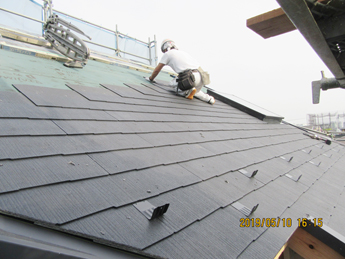

コロニアル葺き中です。

木工事

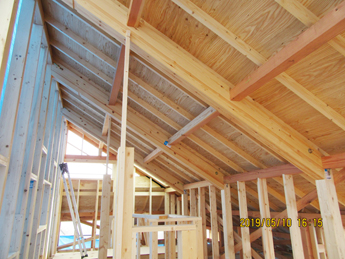

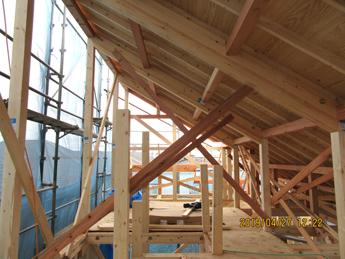

小屋組み完了です。

木工事
1階構造躯体完了です。

3週目

木工事

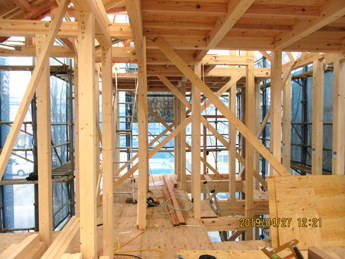

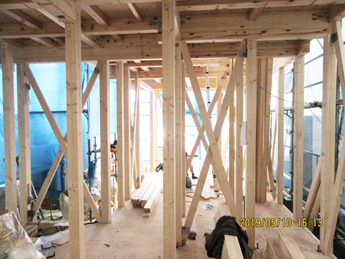

1階建て方完了です。

木工事

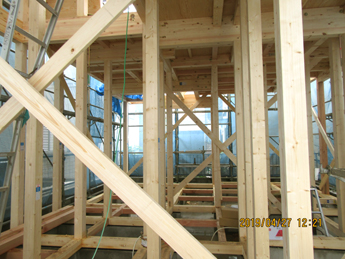

2階建て方完了です。

木工事
小屋組み完了です。

木工事

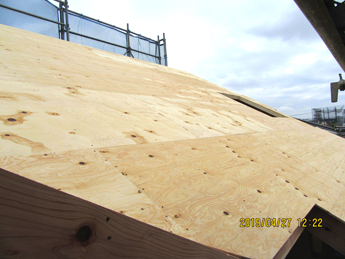

野地板取り付け中です。

2週目

基礎工事

コンクリートが打設され、養生中です。

1週目

基礎工事
基礎工事が始まりました。

基礎工事

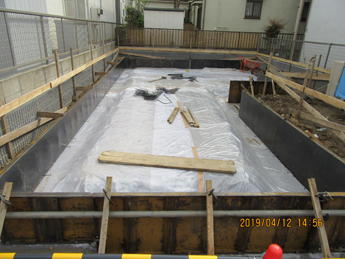

割栗敷き、防湿シート敷き完了です。

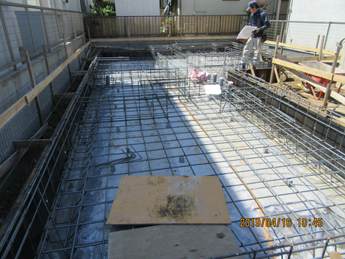

基礎工事
基礎配筋完了です。
