馬橋モデルハウス

18週目

外構工事

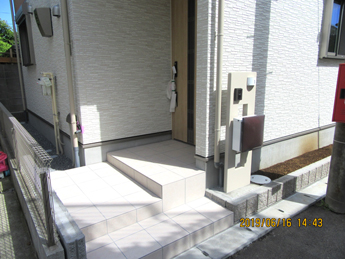

外構工事完了です。

外構工事
外構工事完了です。

17週目

クリーニング

内部クリーニング完了。小屋裏部屋。

クリーニング

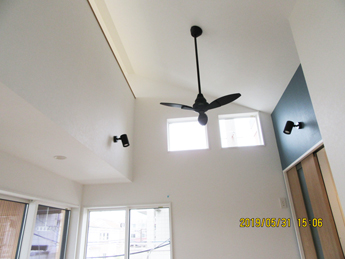

内部クリーニング完了。リビング吹き抜け。

クリーニング
内部クリーニング完了。キッチン。

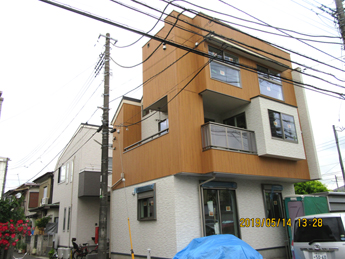

建物完成
完成外観。

16週目

内装工事
クロス貼り完了です。

設備工事

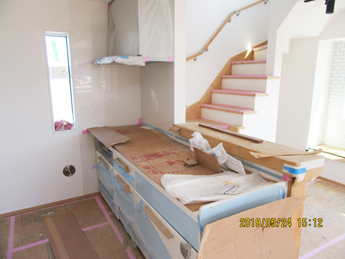

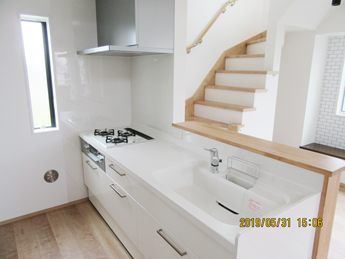

キッチン取り付け完了です。

設備工事

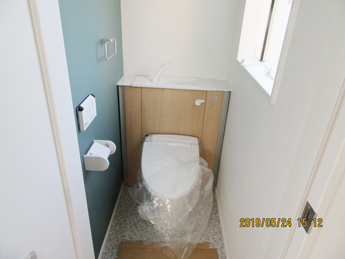

トイレ設置完了です。

15週目

雑工事
バルコニーの手摺が取り付けられました。

内装工事

クロス下地パテ処理中です。

仮設工事
外部足場が解体されました。

内装工事

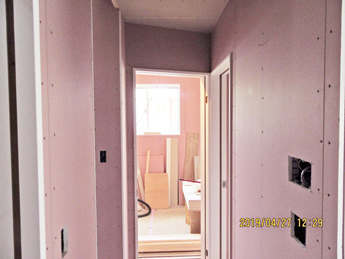

クロス貼りが始まっています。

14週目

木工事
1階木工事ほぼ完了です。

塗装・板金工事

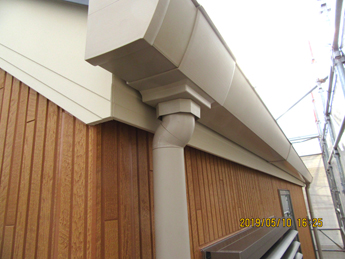

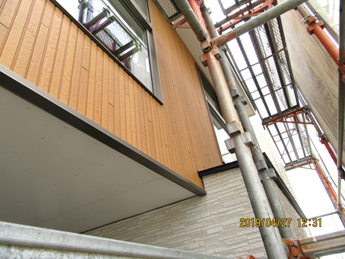

外部塗装・雨樋取り付け完了です。

木工事

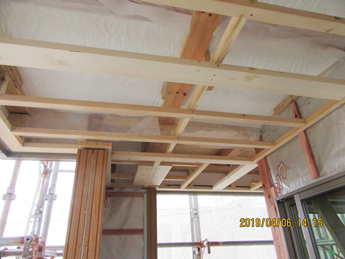

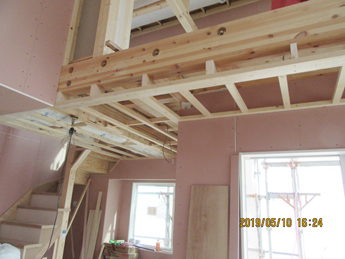

2階天井下地を組んでいます。

木工事
階段取り付け完了です。

13週目

木工事

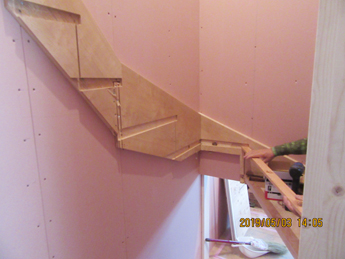

階段取り付け中です。

木工事
2階壁ボード張りもう少しです。

外壁工事
コーキング中です。

12週目

外壁工事

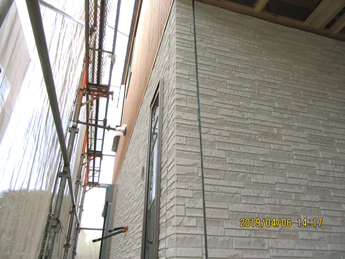

サイディング張り完了です。

木工事
階段取り付け中です。

木工事

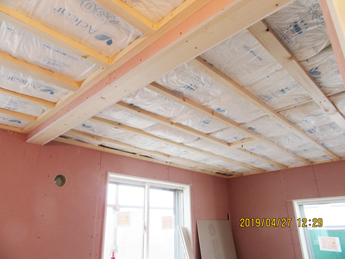

1階天井下地組み、断熱材充填完了です。

木工事
1階建具枠が取り付けられました。

11週目

木工事

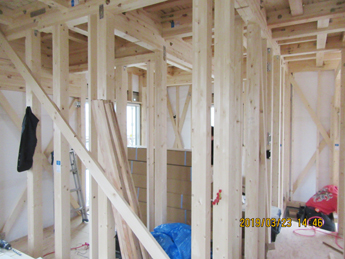

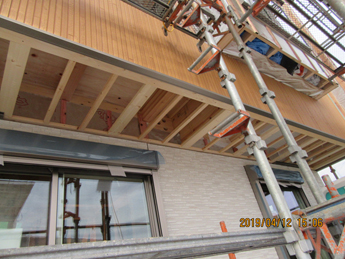

1階壁ボード張りが始まっています。

木工事

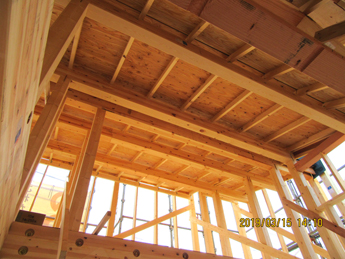

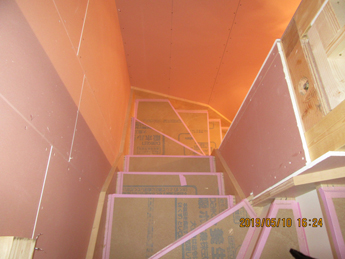

小屋裏部屋の様子。

外壁工事

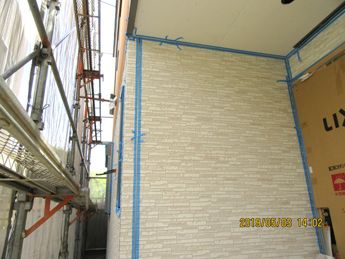

サイディング張りもう少しです。

10週目

木工事
1階床フローリングが張られました。

外壁工事

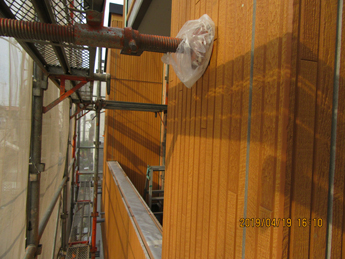

サイディング張りが進んでいます。

給排水工事

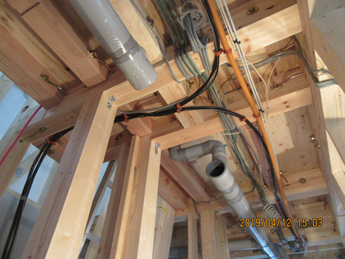

2階の排水管取り付け中です。

木工事
2階フローリングが張られました。

9週目

外壁工事

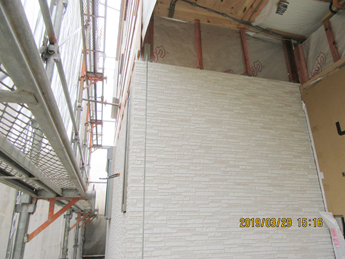

サイディング張りが進んでいます。

木工事

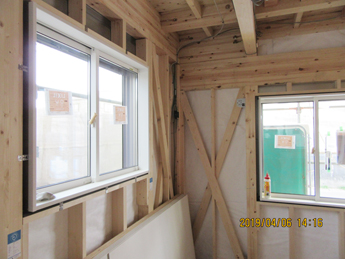

窓枠が取り付けられました。

外壁工事
軒天下地が組まれました。

設備工事

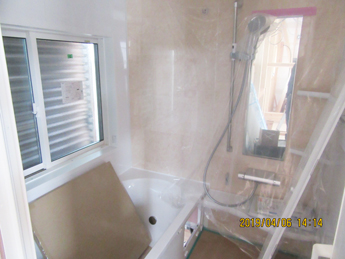

ユニットバスが設置されました。

8週目

木工事
サッシが取り付けられました。

雑工事
制振装置ミライエが設置されました。

電気工事

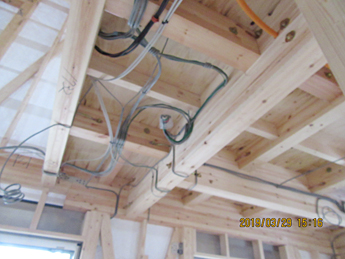

内部電気配線完了です。

外壁工事
サイディング張りが始まっています。

7週目

木工事

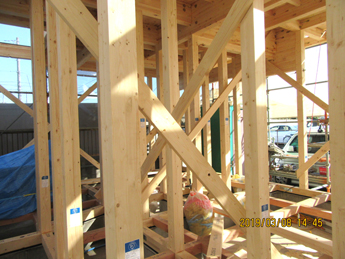

1階構造躯体完了です。

防水工事

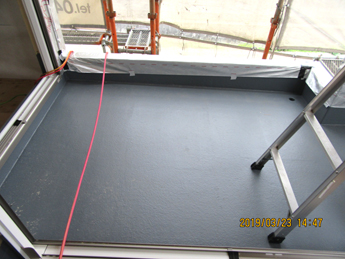

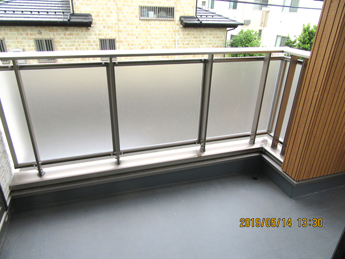

バルコニー防水完了です。

木工事

サッシが取り付けられました。

外壁工事

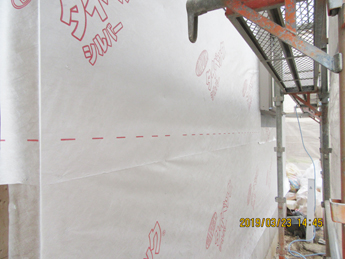

外部タイベックを張っています。

6週目

木工事

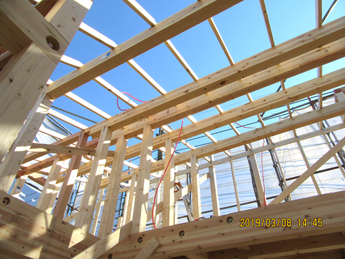

小屋組み完了です。

木工事
2階構造躯体完了です。

木工事

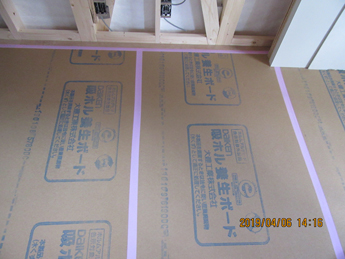

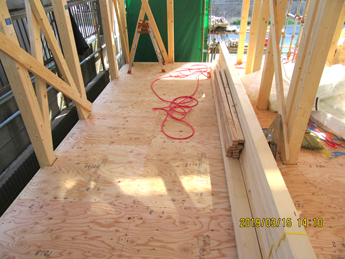

1階床下地合板が張られました。

屋根工事

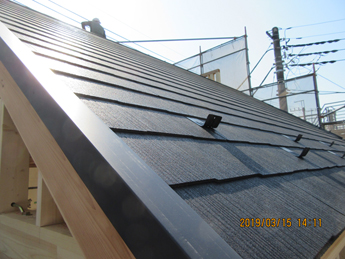

コロニアル葺き完了です。

5週目

木工事

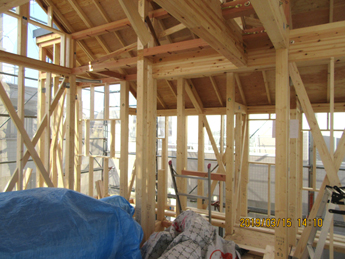

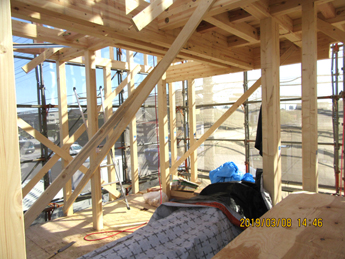

上棟作業中です。

基礎工事

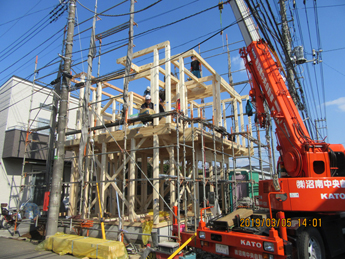

1階建て方完了です。

木工事
2階建て方完了です。

木工事
上棟完了です。

4週目

木工事

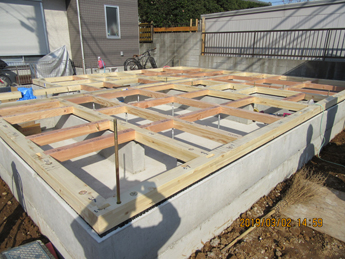

基礎が完成し、土台が敷かれました。

3週目

基礎工事

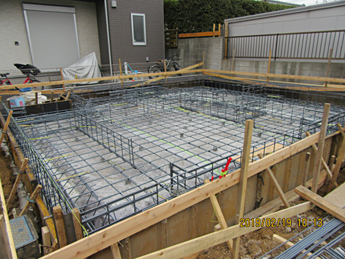

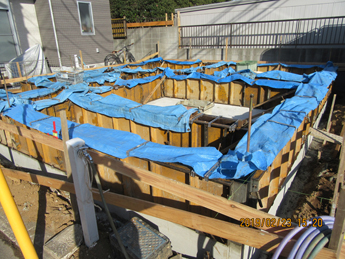

基礎配筋完了です。

基礎工事

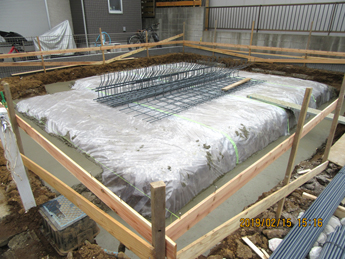

コンクリートが打設され、養生中です。

2週目

基礎工事

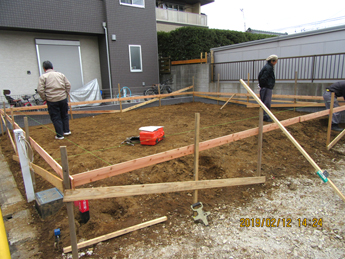

やり方が出されました。

基礎工事
根切、割栗敷き、防湿シート敷き、ステコン打設完了です。

1週目

地盤改良工事

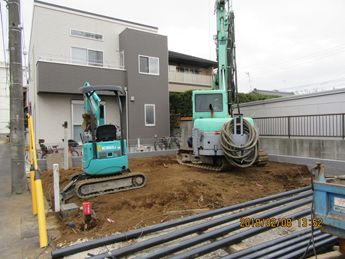

鋼管杭施工中です。
