北松戸モデルハウス

18週目

クリーニング

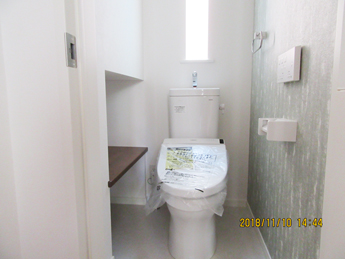

内部クリーニング完了。トイレ。

クリーニング

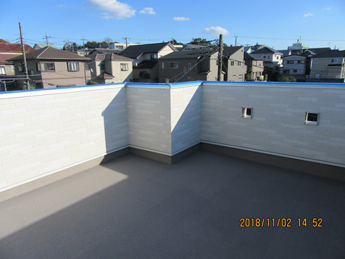

内部クリーニング完了。屋上。

クリーニング

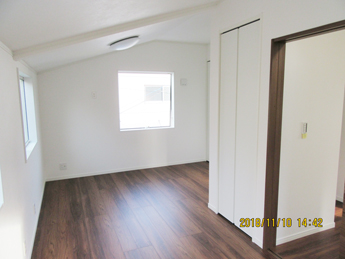

内部クリーニング完了。2階洋室。

建物完成

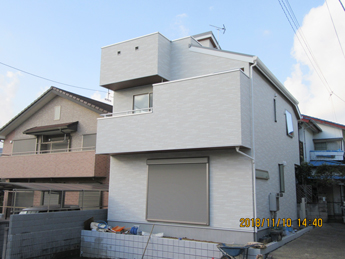

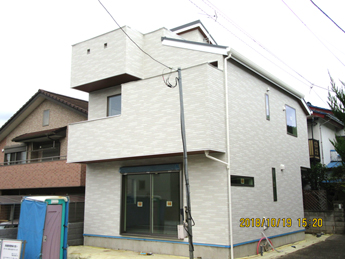

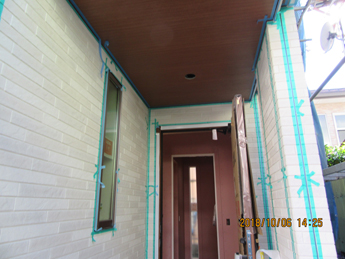

完成外観。

17週目

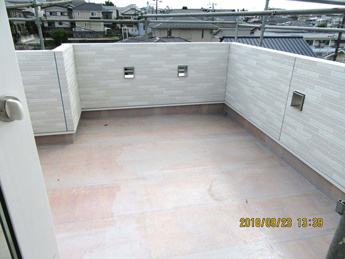

雑工事
バルコニー仕上げ完了です。

電気工事

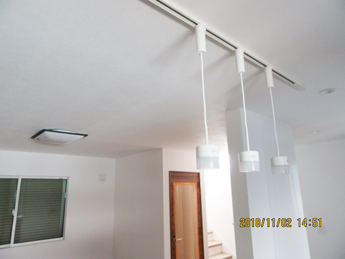

照明器具取り付け完了です。

16週目

設備工事

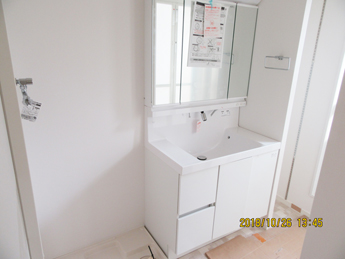

洗面台が設置されました。

雑工事
バルコニー床下仕上げ完了です。

設備工事

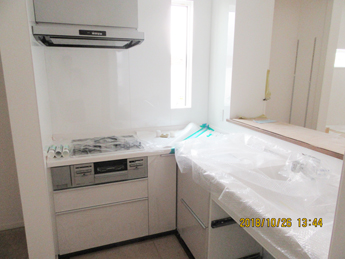

キッチンが設置されました。

15週目

内装工事

クロス貼り完了です。

仮設工事
外部足場が解体されました。

14週目

塗装・板金工事

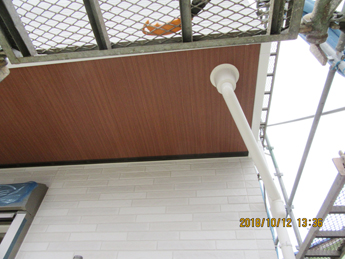

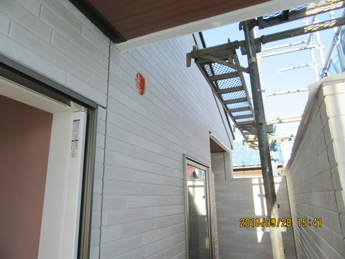

外部塗装、雨樋取り付け完了です。

内装工事

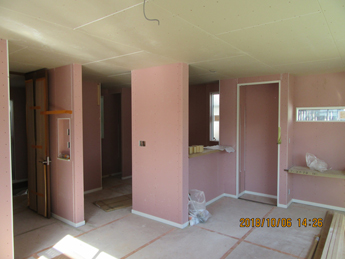

クロス下地パテ処理完了です。

13週目

木工事
1階木工事ほぼ完了です。

木工事

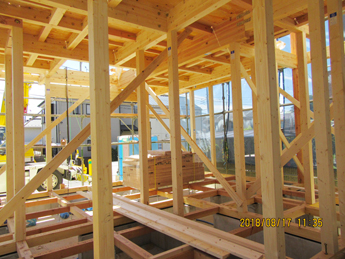

2階木工事ほぼ完了です。

外壁工事
コーキング中です。

12週目

外壁工事

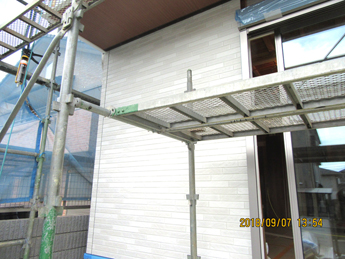

サイディング張り完了です。

木工事

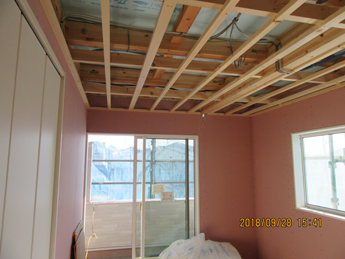

天井下地が組まれました。

木工事

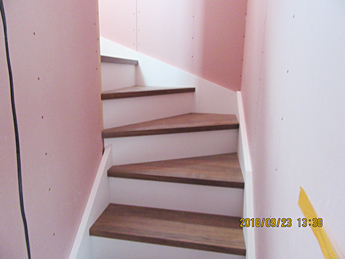

階段が取り付けられました。

11週目

設備工事

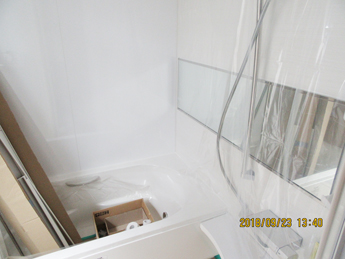

ユニットバスが設置されました。

木工事

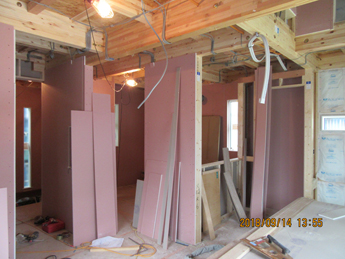

2階壁ボード張り、建具枠取り付け完了です。

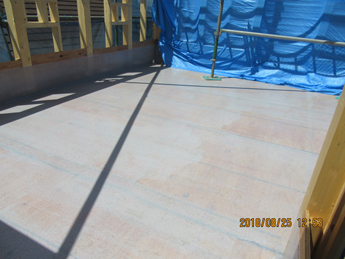

雑工事

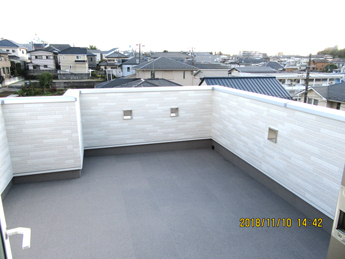

屋上バルコニーの様子。

木工事
屋上への階段が取り付けられました。

10週目

木工事
1階壁ボード張りが始まっています。

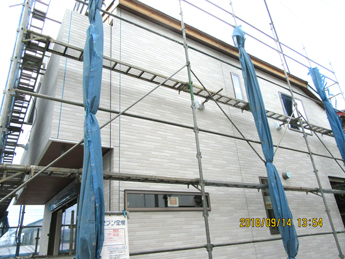

外壁工事
サイディング張りほぼ完了です。

9週目

木工事

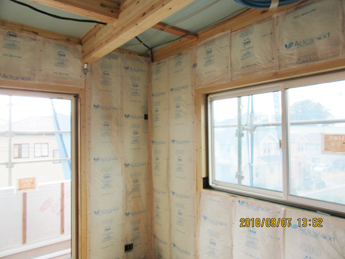

壁に断熱材が充填されました。

外壁工事
軒天が取り付けられました。

電気工事

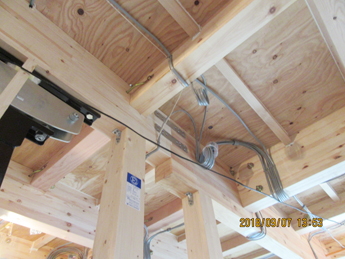

内部電気配線完了です。

外壁工事
サイディング張りが始まりました。

8週目

屋根工事

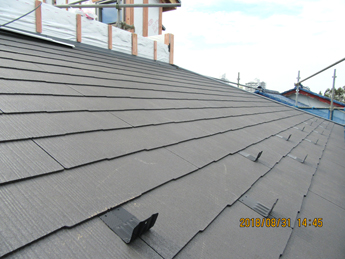

コロニアル葺き完了です。

木工事
サッシが取り付けられました。

雑工事、電気工事
制振装置ミライエが設置され、内部電気配線中です。

外壁工事

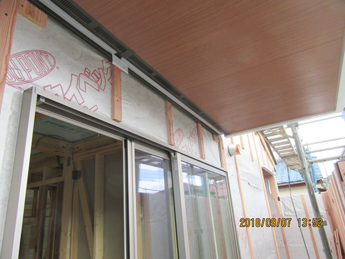

外部タイベック張り、通気胴縁、軒天下地組み完了です。

7週目

防水工事
バルコニー防水完了です。

屋根工事

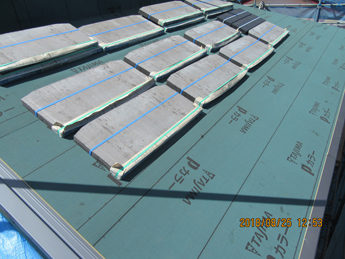

下地ルーフィングが張られ、コロニアルが荷揚げされました。

木工事

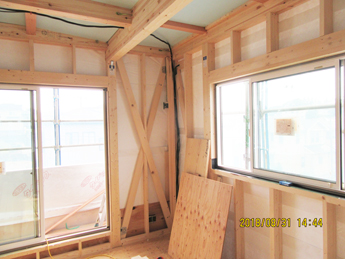

2階構造躯体完了です。

木工事

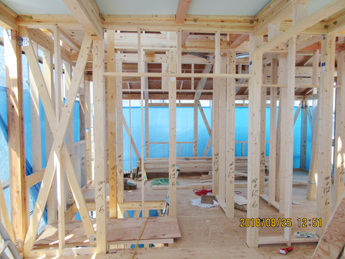

1階構造躯体完了です。

6週目

木工事

上棟作業が進んでいます。

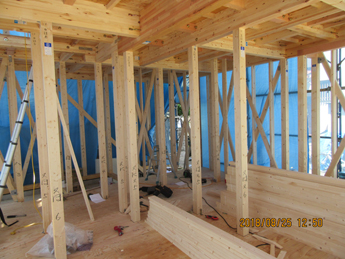

木工事
1階建て方完了です。

木工事
2階建て方完了です。

木工事

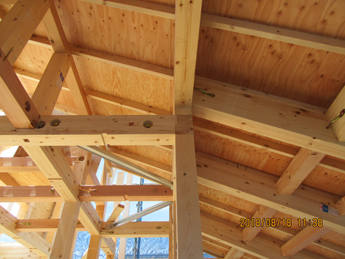

小屋組み完了です。

5週目

基礎工事

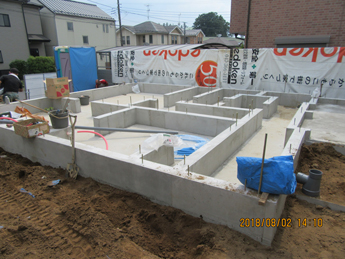

基礎完成です。

給排水工事

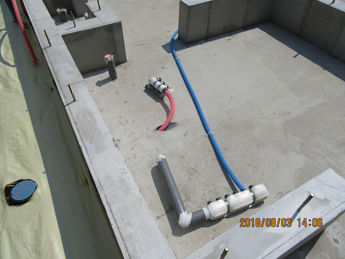

床下給水給湯管が設置されました。

4週目

基礎工事
立ち上りコンクリートが打設され、養生中です。

3週目

基礎工事

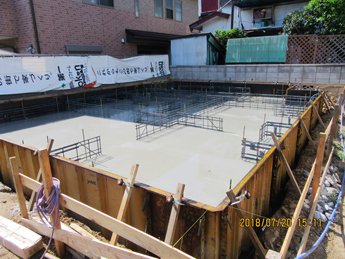

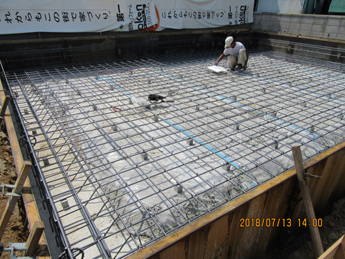

ベースコンクリートが打設されました。

2週目

基礎工事
割栗、砕石が敷かれました。

基礎工事
防湿シートが敷かれ、配筋が始まっています。

基礎工事
配筋もう少しです。

1週目

地盤改良工事

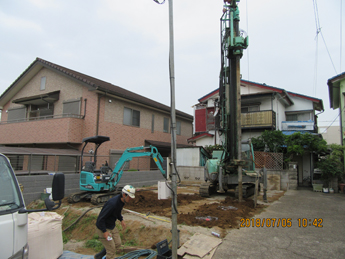

地盤改良工事中です。

基礎工事

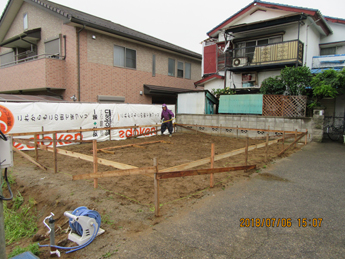

やり方が出されました。

基礎工事

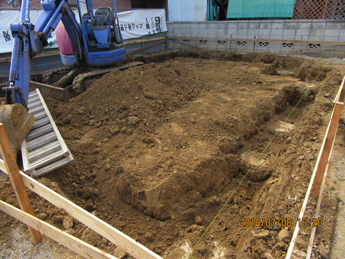

根切り中です。
