上本郷モデルハウス5

9週目

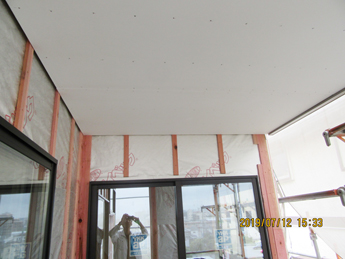

木工事

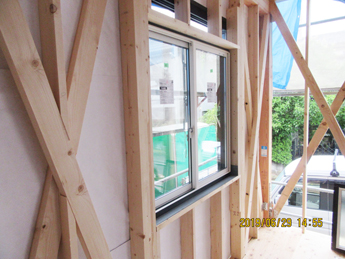

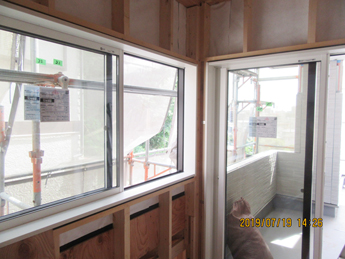

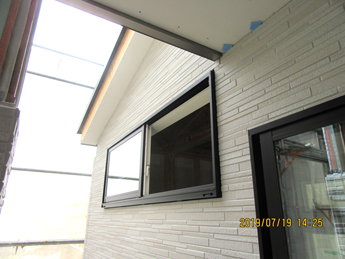

窓枠が取り付けられました。

外壁工事

サイディング張りが進んでいます。

木工事
床フローリングが張られました。

8週目

外壁工事
軒天が取り付けられました。

設備工事

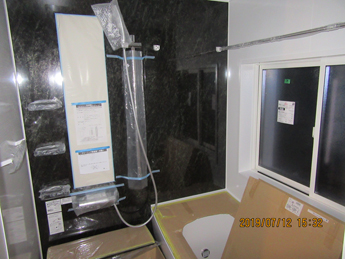

ユニットバスが設置されました。

電気工事

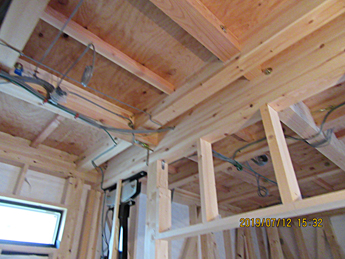

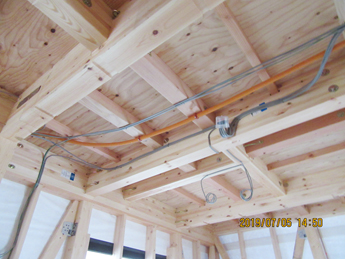

内部電気配線完了です。

外壁工事
サイディング張りが始まっています。

7週目

雑工事
耐震装置ミライエが設置されました。

電気工事
内部電気配線中です。

屋根工事

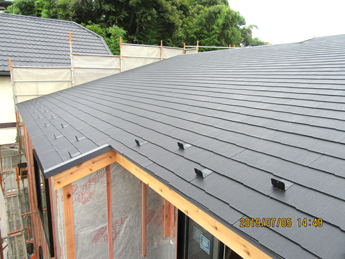

コロニアル葺き完了です。

外壁工事

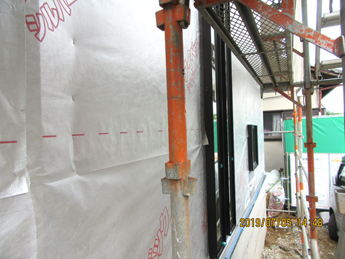

外部タイベックが張られました。

6週目

木工事

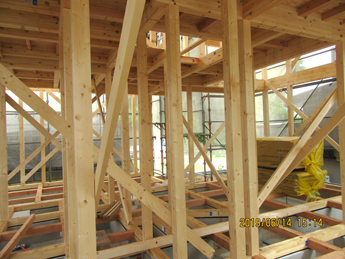

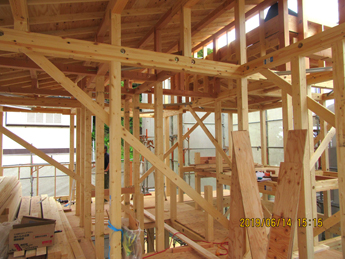

1階構造躯体完了です。

防水工事

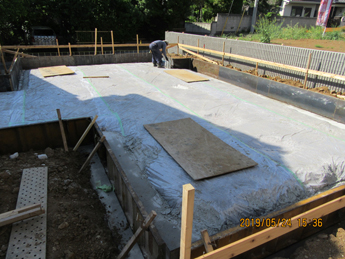

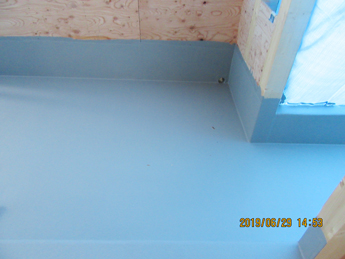

バルコニー防水完了です。

木工事

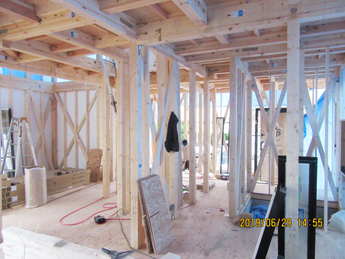

サッシ取り付け中です。

5週目

木工事

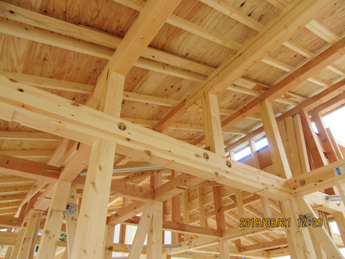

小屋組み完了です。

木工事
2階構造躯体完了です。

屋根工事
下地ルーフィング敷き、コロニアル荷揚げ完了です。

4週目

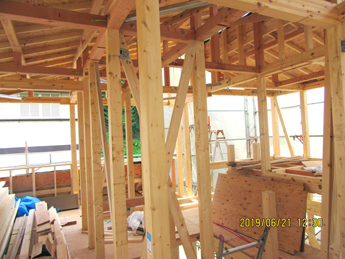

木工事

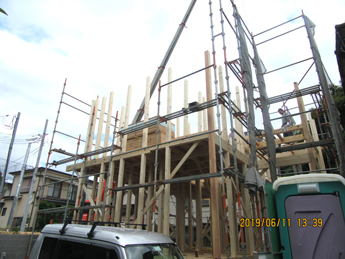

上棟しています。

木工事
1階建て方完了です。

木工事
2階建て方完了です。

木工事

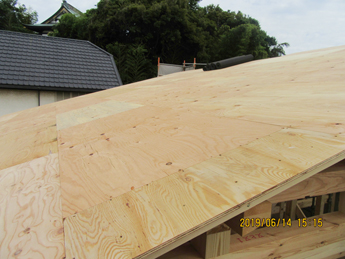

屋根の野地板が張られました。

3週目

基礎工事

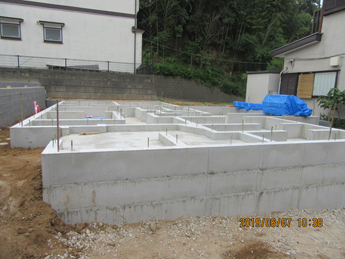

基礎完成です。

木工事

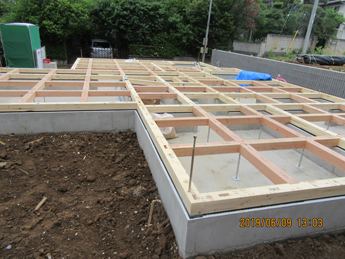

土台が敷かれました。

2週目

基礎工事

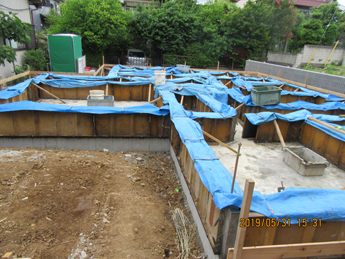

割栗敷き、防湿シート敷き完了です。

基礎工事

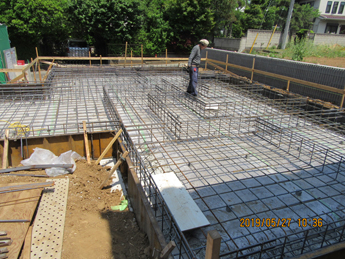

基礎配筋完了です。

基礎工事
コンクリートが打設され、養生中です。

1週目

地盤改良工事

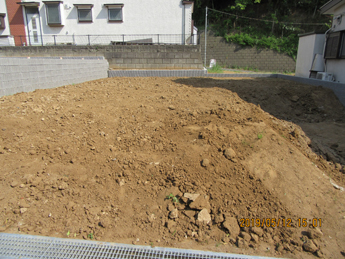

地盤改良工事完了です。

基礎工事

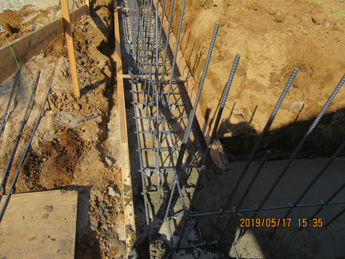

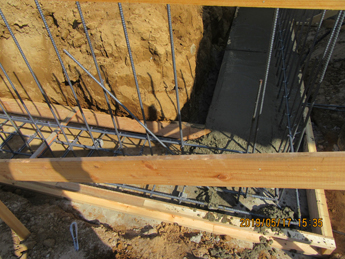

深基礎部分の配筋完了です。

基礎工事
コンクリート打設中です。
