上本郷モデルハウス2

17週目

外構工事

外構工事完了です。

16週目

クリーニング

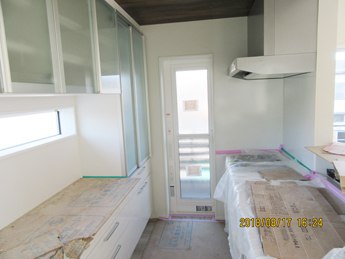

内部クリーニング完了。キッチン。

クリーニング

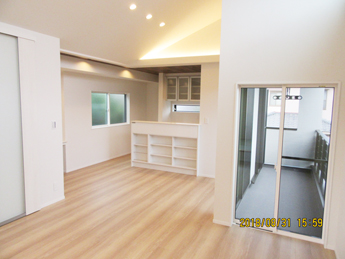

内部クリーニング完了。リビングからキッチン。

クリーニング
内部クリーニング完了。キッチンからリビング・和室。

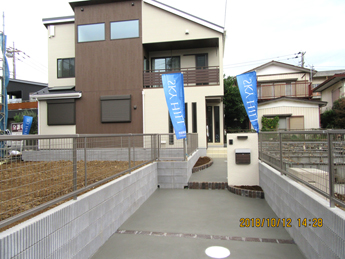

建物完成

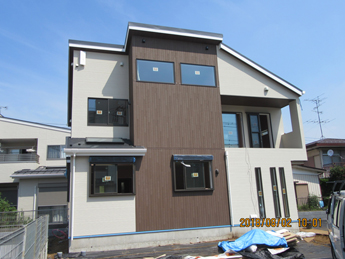

完成外観。

15週目

電気工事

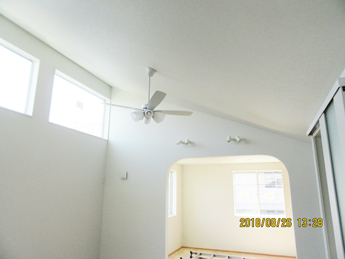

照明器具が取り付けられました。

雑工事

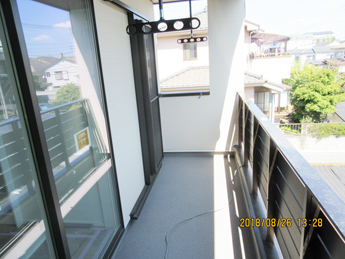

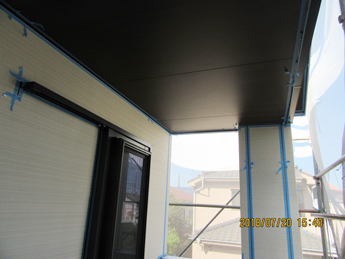

バルコニー手摺取り付け、床仕上げ完了です。

設備工事

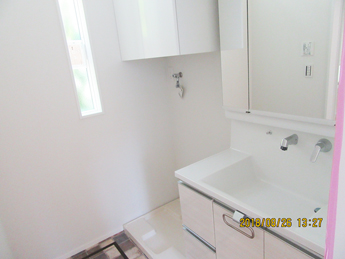

洗面台が取り付けられました。

14週目

設備工事

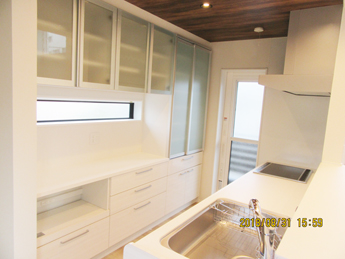

キッチンが設置されました。

内装工事

クロス貼り完了です。

タイル工事

玄関タイルが貼られました。

13週目

木工事
2階木工事ほぼ完了です。

木工事
階段が取り付けられました。

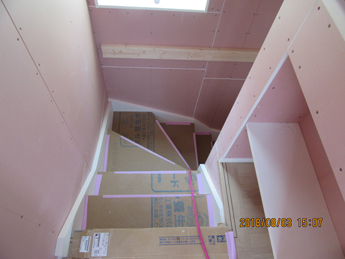

木工事
1階木工事ほぼ完了です。

仮設工事

外部足場が解体されました。

12週目

塗装工事

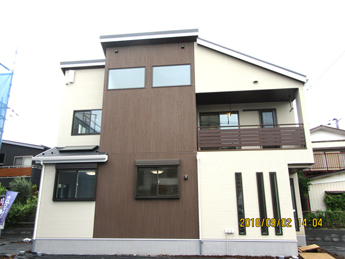

外部塗装完了です。

木工事

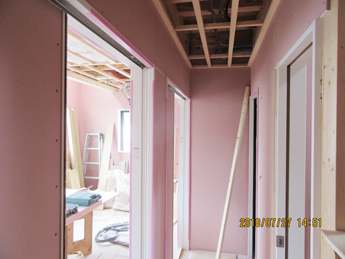

1階建具枠取り付け完了です。

木工事

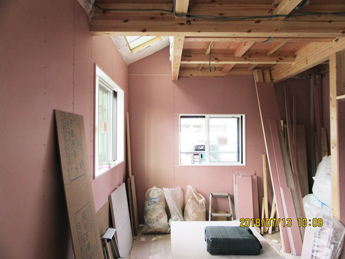

2階天井ボード張り完了です。

11週目

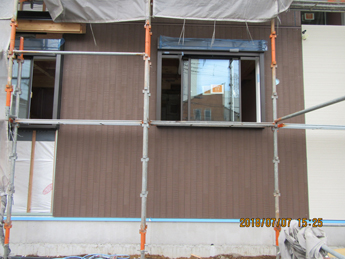

外壁工事

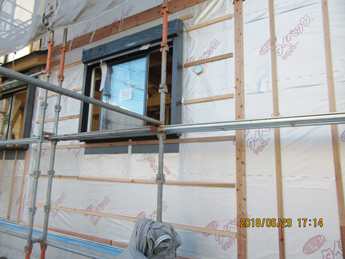

サイディングが張り終わり、コーキング準備中です。

木工事
2階壁ボード張り、天井下地組み完了です。

木工事
1階壁ボード張り、天井下地組み完了です。

10週目

外壁工事
サイディング張りが進んでいます。

木工事
2階壁ボード張りが進んでいます。

木工事
1階壁ボード張りが進んでいます。

9週目

木工事
窓枠が取り付けられました。

外壁工事

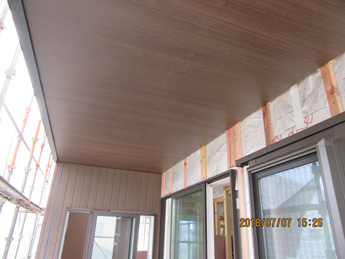

軒天が取り付けられました。

木工事

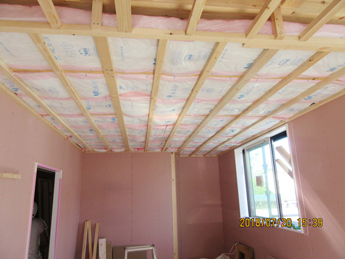

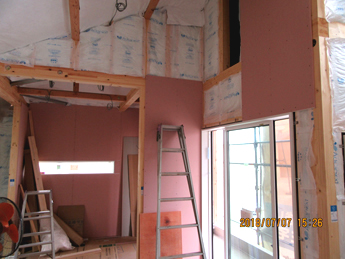

断熱材充填が完了し、ボード張りが始まっています。

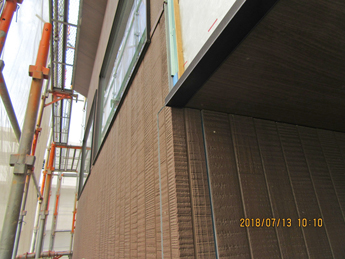

外壁工事
サイディング張りが始まっています。

8週目

木工事

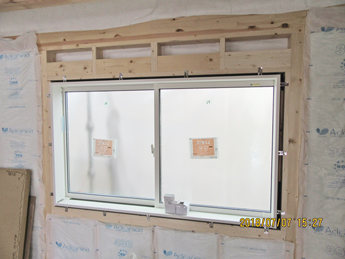

サッシが取り付けられました。

電気工事

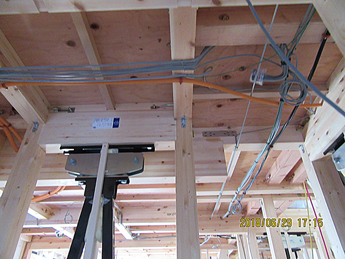

内部電気配線中です。

雑工事

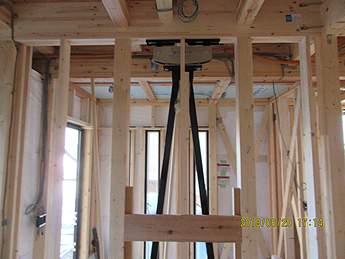

制振装置ミライエが設置されました。

外壁工事
外部タイベック張り、通気胴縁取り付け完了です。

7週目

木工事

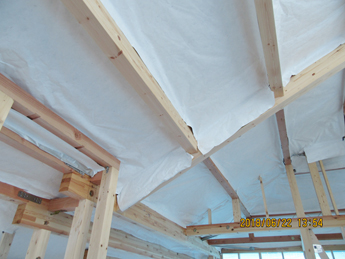

小屋裏にタイベックが張られました。

6週目

木工事

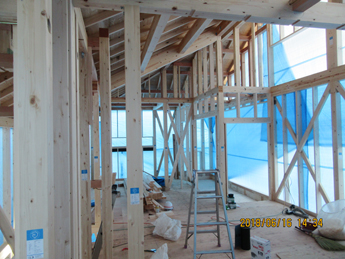

2階構造躯体完了です。

木工事
1階構造躯体完了です。

5週目

木工事

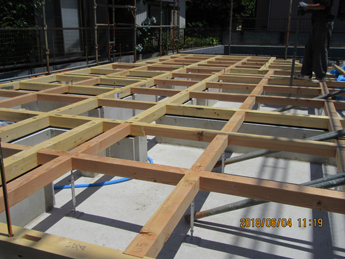

土台が敷かれました。

木工事

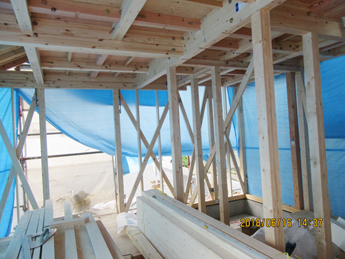

先行足場が掛けられ、上棟作業中です。

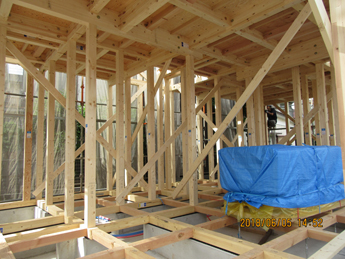

木工事
1階建て方完了です。

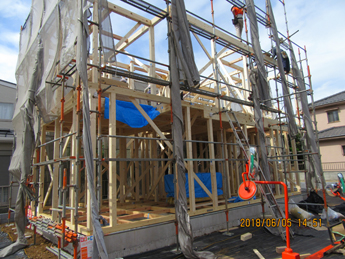

木工事

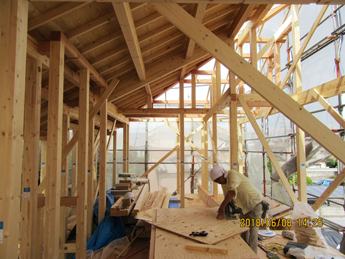

2階建て方完了し、屋根垂木、野地板取り付け中です。

4週目

基礎工事

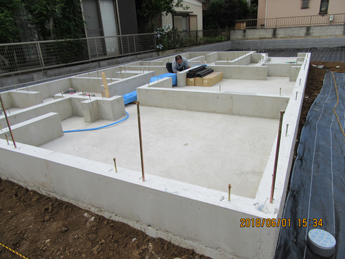

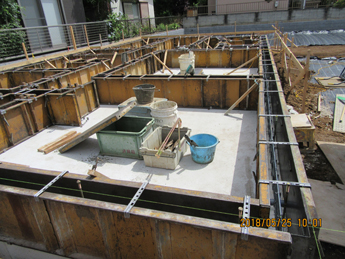

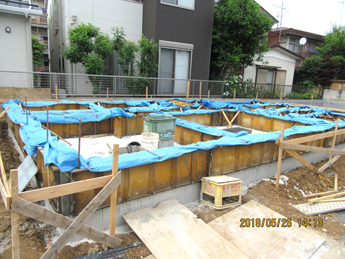

基礎完成です。

3週目

基礎工事

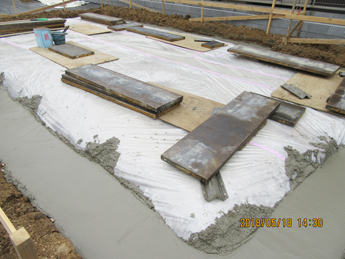

ベースコンクリートが打設され、型枠が組まれました。

基礎工事
立ち上りコンクリートが打設され、養生中です。

2週目

基礎工事

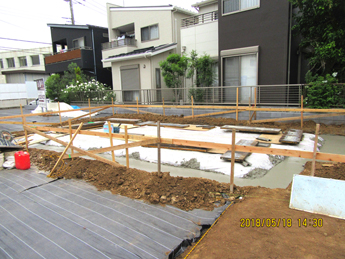

基礎工事が始まっています。

基礎工事
根切、割栗敷き、防湿シート敷き、ステコン打設完了です。

1週目

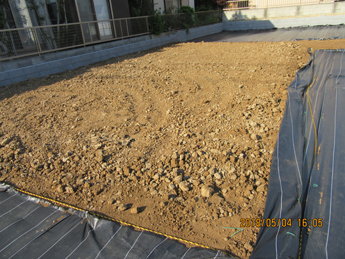

地盤改良工事
地盤改良工事完了です。
