A様邸

20週目

クリーニング
内部クリーニング完了です。キッチン。

クリーニング
内部クリーニング完了です。リビング。

クリーニング

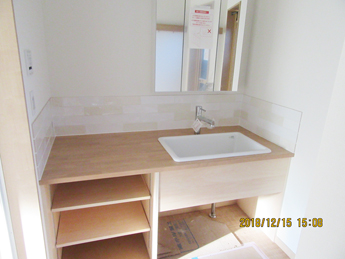

内部クリーニング完了です。洗面台。

建物完成

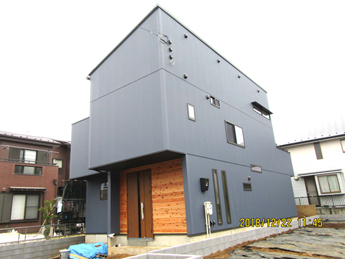

完成外観。

19週目

タイル工事

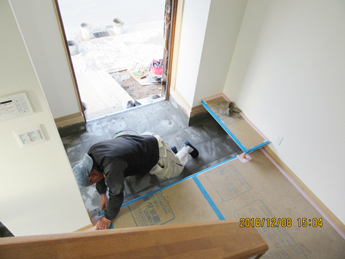

玄関クロス貼り完了です。

設備工事

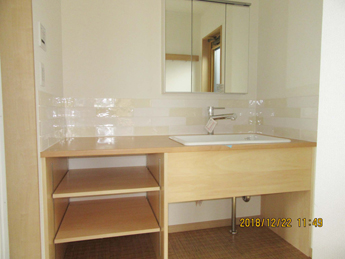

洗面台取付完了です。

18週目

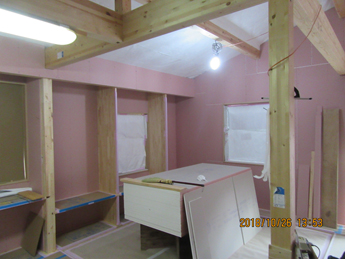

内装工事

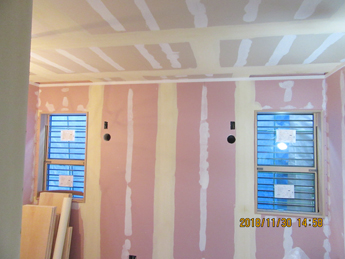

クロス貼り完了です。

タイル工事
玄関タイルを貼っています。

設備工事

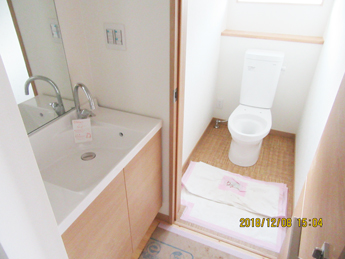

トイレ設置中です。

17週目

設備工事

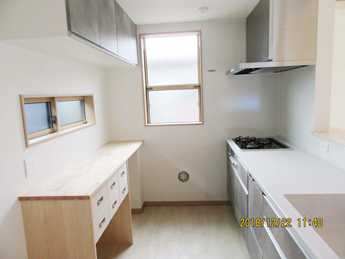

キッチン設置完了です。

内装工事

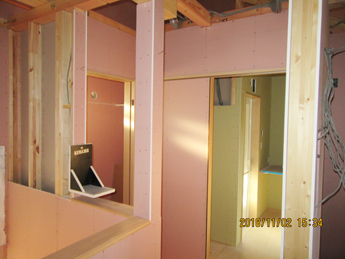

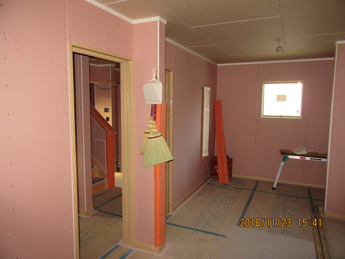

クロス下地パテ処理完了です。

16週目

木工事
2階木工事完了です。

木工事
1階木工事完了です。

15週目

木工事

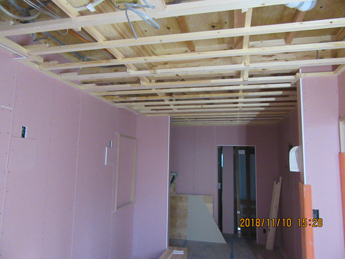

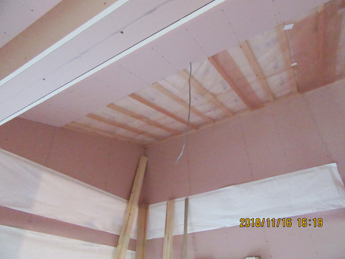

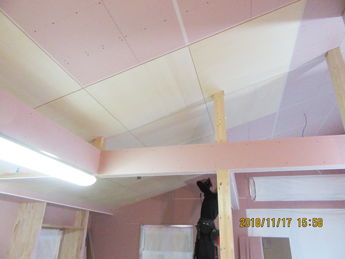

2階天井ボードを張っています。

木工事

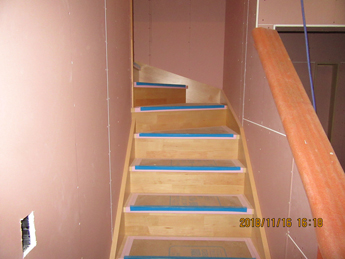

階段取り付け完了です。

木工事
天井にシナベニアを張っています。

仮設工事

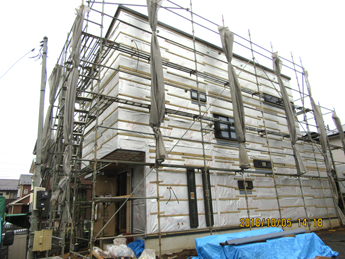

外部足場が解体されました。

14週目

木工事

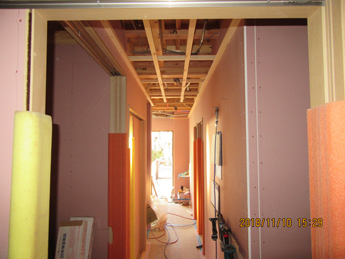

建具枠が取り付けられました。

木工事
天井下地が取り付けられました。

13週目

木工事

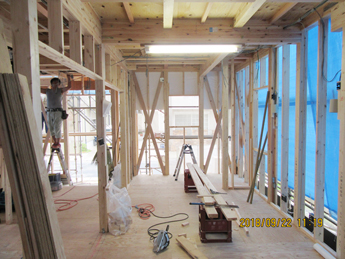

1階壁ボード張りが進んでいます。

木工事
2階建具枠取り付けが始まっています。

12週目

木工事
2階壁ボード張りが始まっています。

外壁工事
コーキングが始まっています。

11週目

設備工事

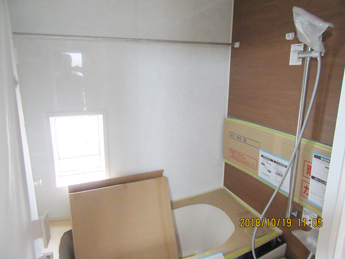

ユニットバス設置完了です。

木工事
切妻のボード張りが始まっています。

外壁工事
軒天取り付け完了です。

10週目

外壁工事

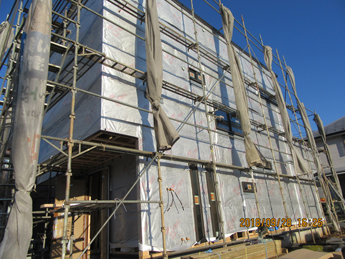

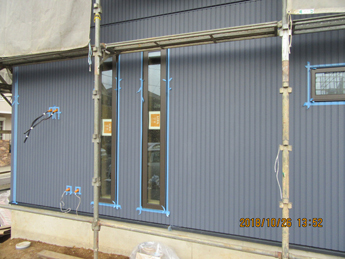

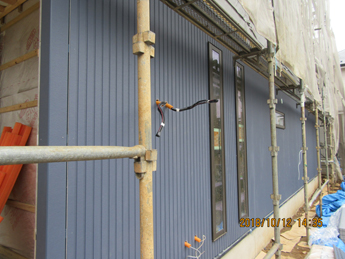

サイディング工事が始まりました。

木工事
無垢フローリングを張っています。

木工事
1階フローリング張り、壁断熱材充填完了です。

木工事
窓枠取付け完了です。

9週目

設備工事
ユニットバス設置中です。

木工事

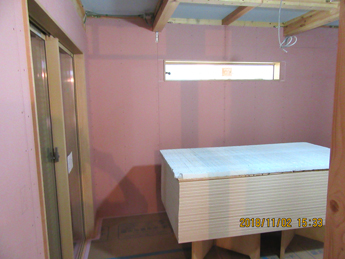

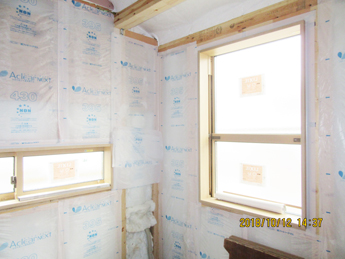

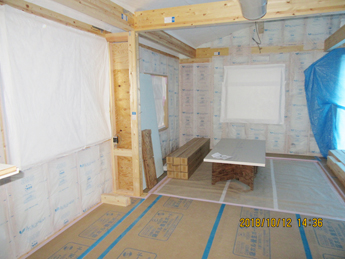

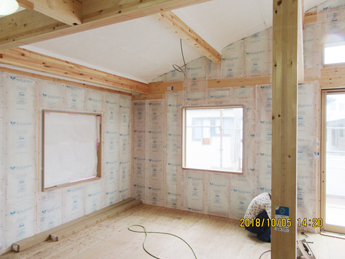

2階壁に断熱材が充填されました。

木工事

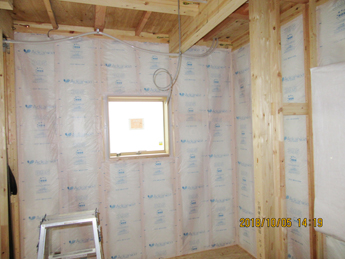

1階壁に断熱材が充填されました。

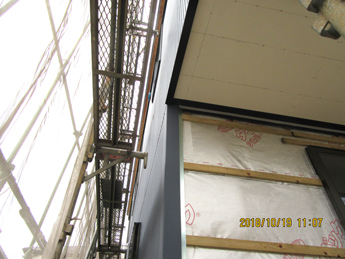

外壁工事
通気胴縁が取り付けられました。

8週目

木工事

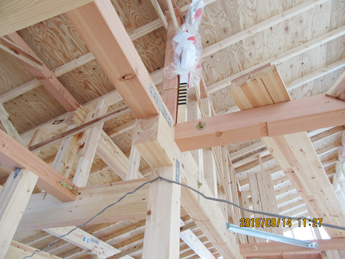

小屋裏にタイベックが張られました。

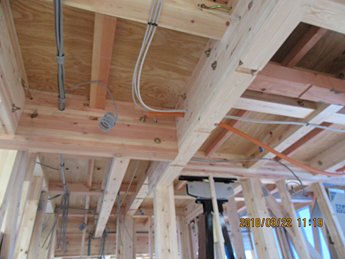

電気工事
内部電気配線完了です。

木工事

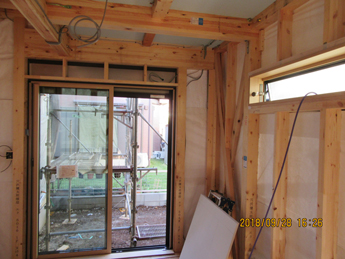

サッシが取り付けられました。

外壁工事
外部タイベックが張られました。

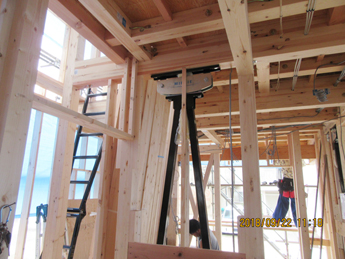

7週目

木工事

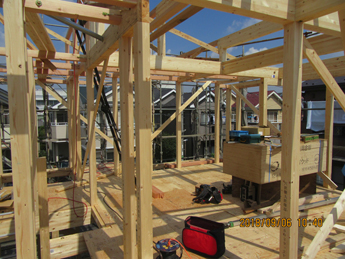

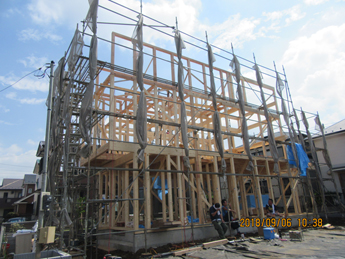

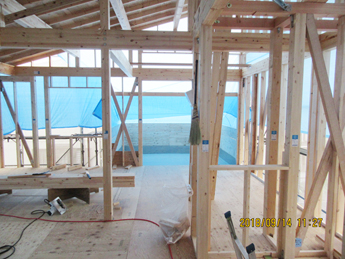

1階構造躯体完了です。

雑工事
制振装置ミライエが設置されました。

屋根工事

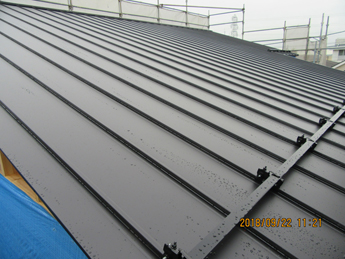

ガルバリウム鋼板葺き完了です。

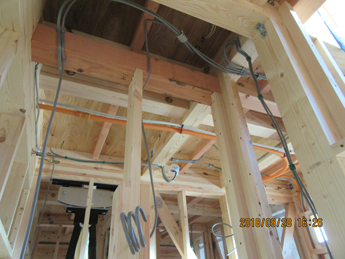

電気工事

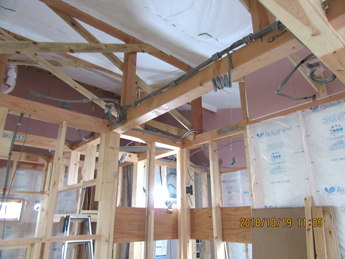

内部電気配線中です。

6週目

木工事
小屋組み完了です。

木工事

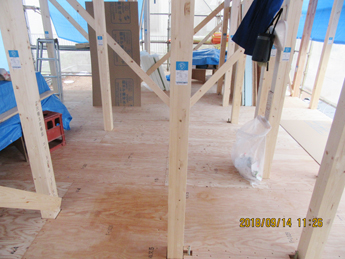

1階床下地合板が張られました。

木工事
2階構造躯体完了です。

防水工事

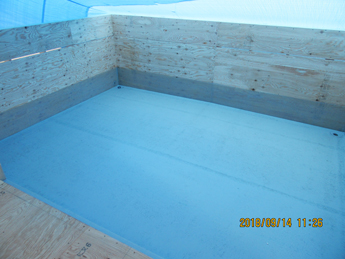

バルコニー防水完了です。

5週目

木工事
土台が敷かれました。

木工事

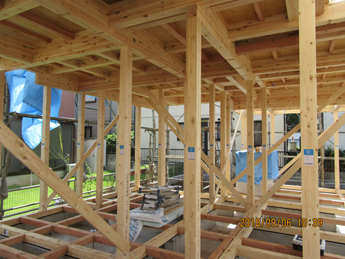

1階建て方完了です。

木工事
2階建て方完了です。

木工事
上棟完了です。

4週目

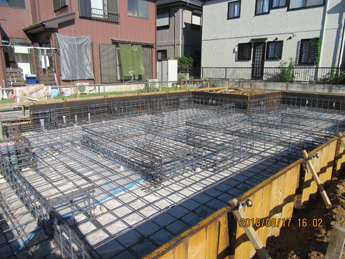

基礎工事

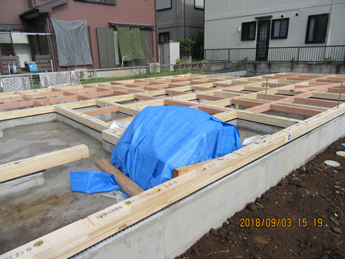

ベースコンクリートが打設されました。

基礎工事
立ち上りコンクリートが打設され、養生中です。

基礎工事

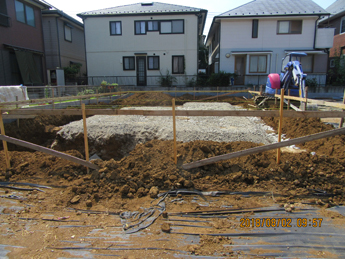

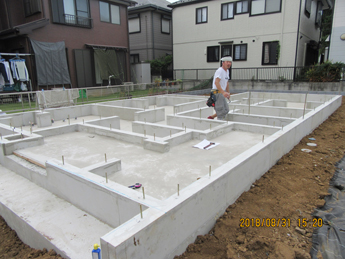

基礎完成です。

3週目

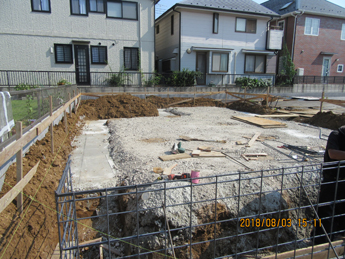

基礎工事
基礎工事完了です。全景。

2週目

基礎工事
やり方が出されました。

基礎工事
根切り、割栗敷きが進んでいます。

基礎工事
ステコンが打設されました。

基礎工事

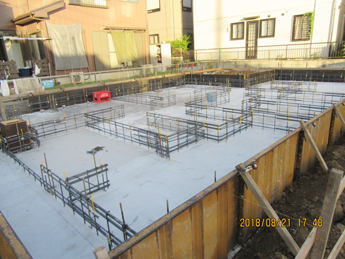

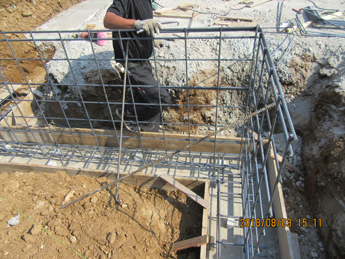

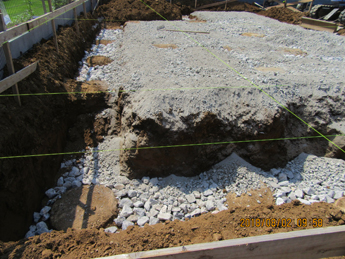

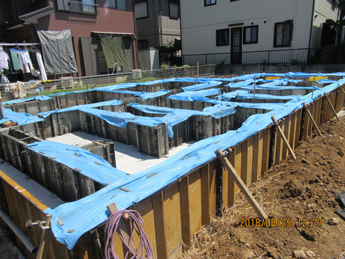

深基礎部分の配筋完了です。

1週目

地盤改良工事

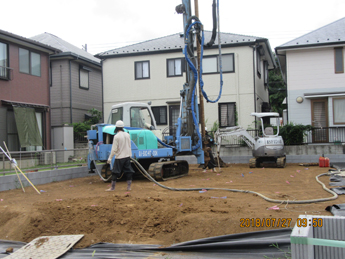

地盤改良工事中です。
